최초 작성일: 2023년 3월 21일
최종 작성일: 2023년 3월 22일
목표: SAP Certi 취득
오늘 진도표(42강~43강)
Creating Scheduling Agreements Without Release DocumentationCreating Scheduling Agreements with Release DocumentationControlling Source Determination with Source Lists
Lesson 1.Creating Scheduling Agreements Without Release Documentation
- objective
- create and maintain scheduling agreements without release document
- learn about
- scheduling agreement usage
- automatic scheduling agreement schedule lines
- scheduling agreements types without release documentation
- watch
- how to create a scheduling agreement and maintain a delivery schedule
- do
- create a scheduling agreement without release documentation.

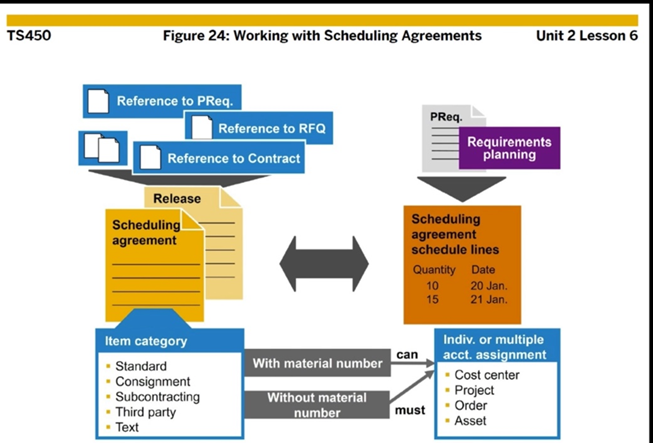

- figure 24: working with scheduling agreements(계약이면서 PO임).
- contract와의 차이는 schduling agreements는 unknown material을 허용하지 않음 (PO 발행시에도 마찬가지)
- schedule line은 날짜와 수량이 있음( 특정 날짜에 얼마나 필요하다라는 것을 확인할 수 있는 라인)
- a characteristics of scheduling agreement
- plant specific => contract에서는 plant specific안하는 경우(centrally contract)도 있으나 scheduling agreement는 po의 속성을 가지고 있기 때문에 plant를 명시해야함
- item category 중에 m(material unknow),w(material group)를 허용하지 않음
- AAC : material unknown을 허용하지 않음
- scheduling agreement는 후속 작업으로 PO를 생성하지 않음
- schedule line이 자동 생성됨 by MRP

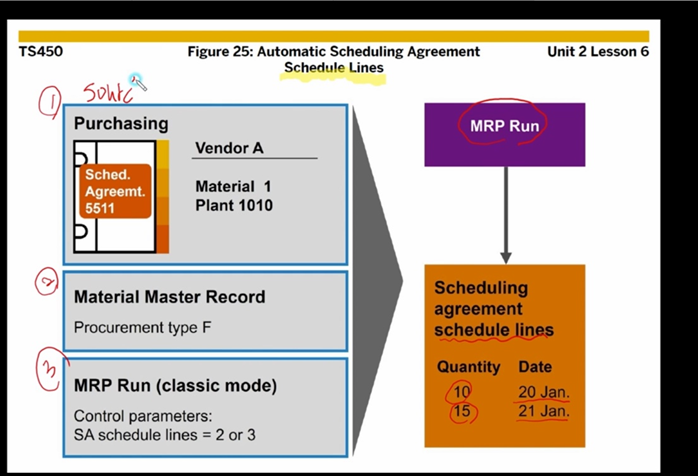

- figure 25: automatic scheduling agreement schedule lines
- prerequisitions
- purchasing
- source list - 예를 들어 vendor 1에 plant 1010에 sched agreement 및 mrp relevant가 선택 되어 있어야함
- material master record
- procurement type 에 F (external procurement- 구매)
- MRP Run (Classic MRP)
- control parameters : SA schedule lines = 2 OR 3
- purchasing
- prerequisitions

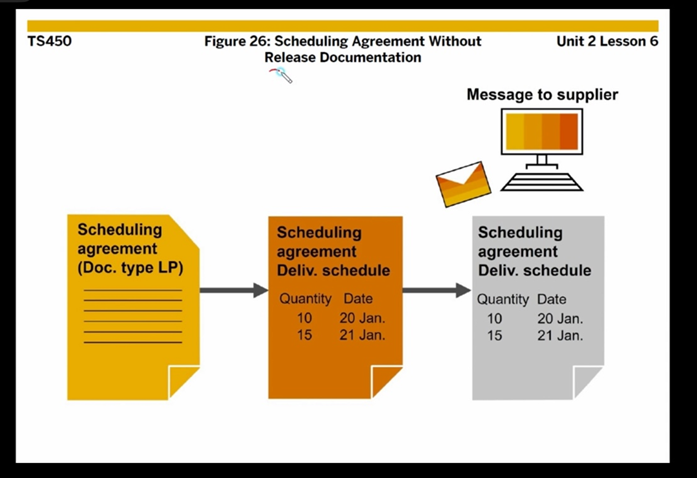

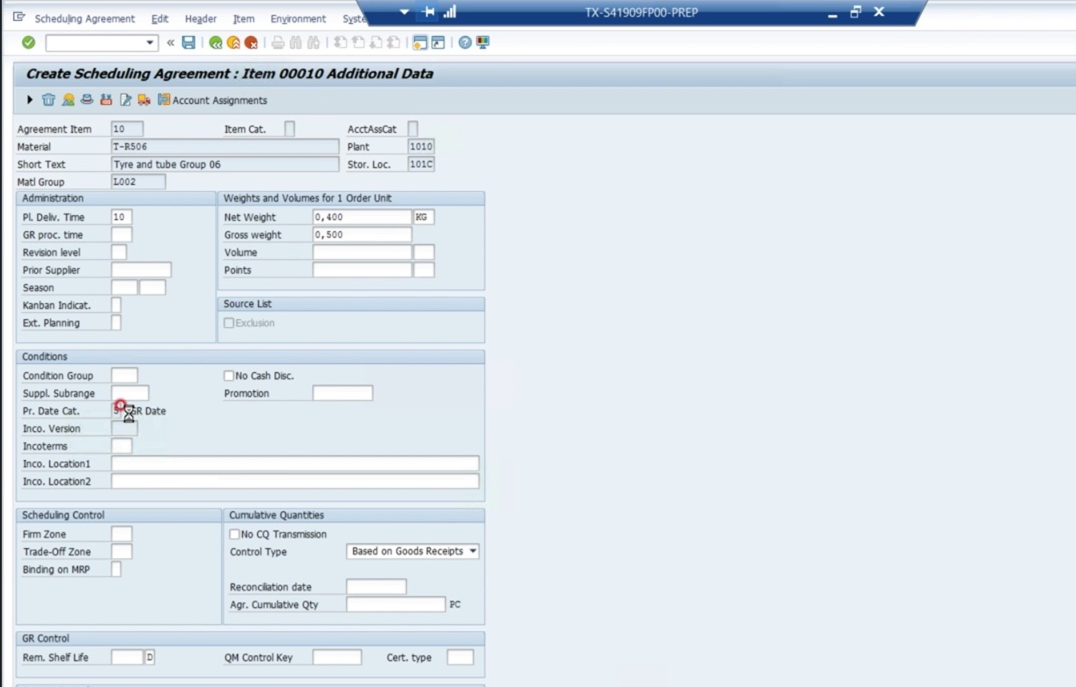

- figure 26: scheduling agreement without release documentation (release documentation의 의미)
- release documentation
- forecasting 정보 - 먼미래
- JIT 정보 (just in time) - 가까운 미래
- 비고: scheduling agreement 'without' release documentation 이니까 벤더사에 소요량인 schedule line을 메세지 통해서 전달함
- document type = LP
- procedures
- 1) creating scheduling agreement ( DOC type LP)
- 2) scheduling agreement에 delivery schedule을 assign할것
- 3) delivery schedule을 assign한 scheduling agreement를 벤더사에 전송하기
- release documentation
- practical practice - creating scheduling agreement without schedule line.

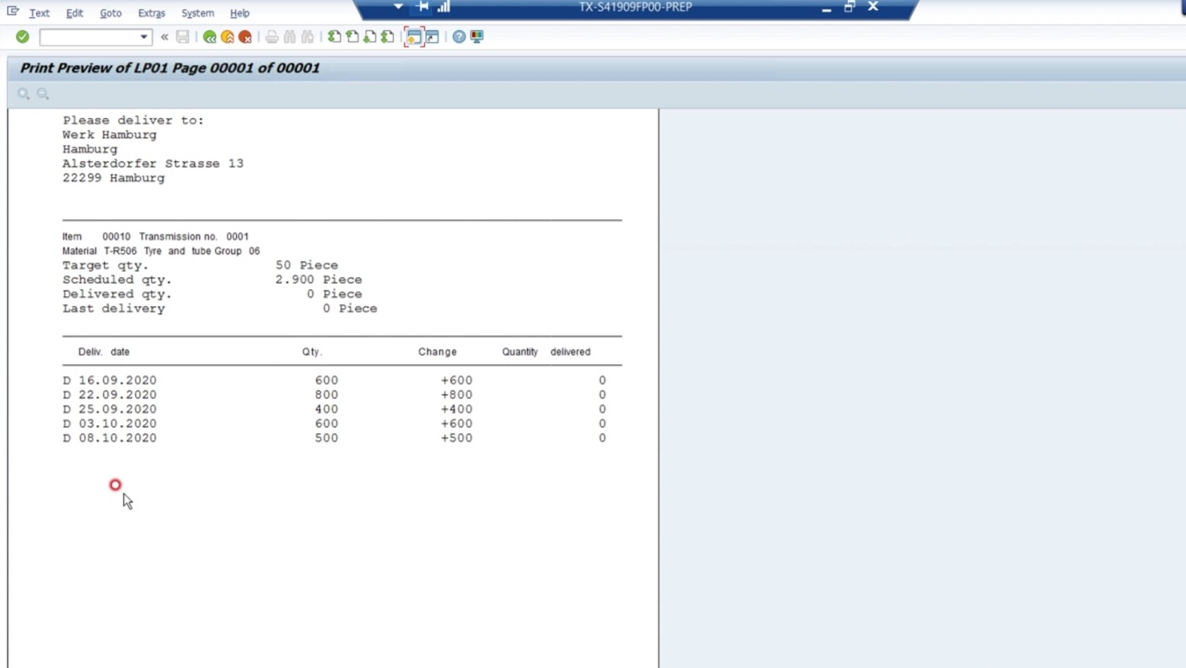

- 수기로 schedult line을 생성해서 제공 = without schedule line
- t-code: ME31L

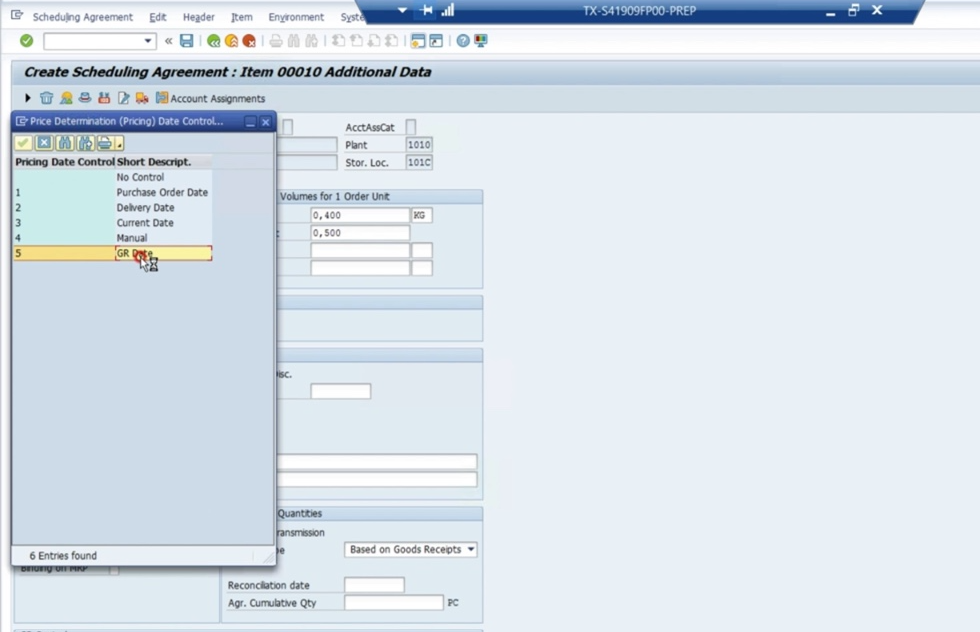

- additional data
- condition 상
- pricing data control short description
- 5번 GR date =입고가 되었을때 입고날짜의 info record상 단가로 결정됨(최신 단가로 입고 시점에 반영한다)

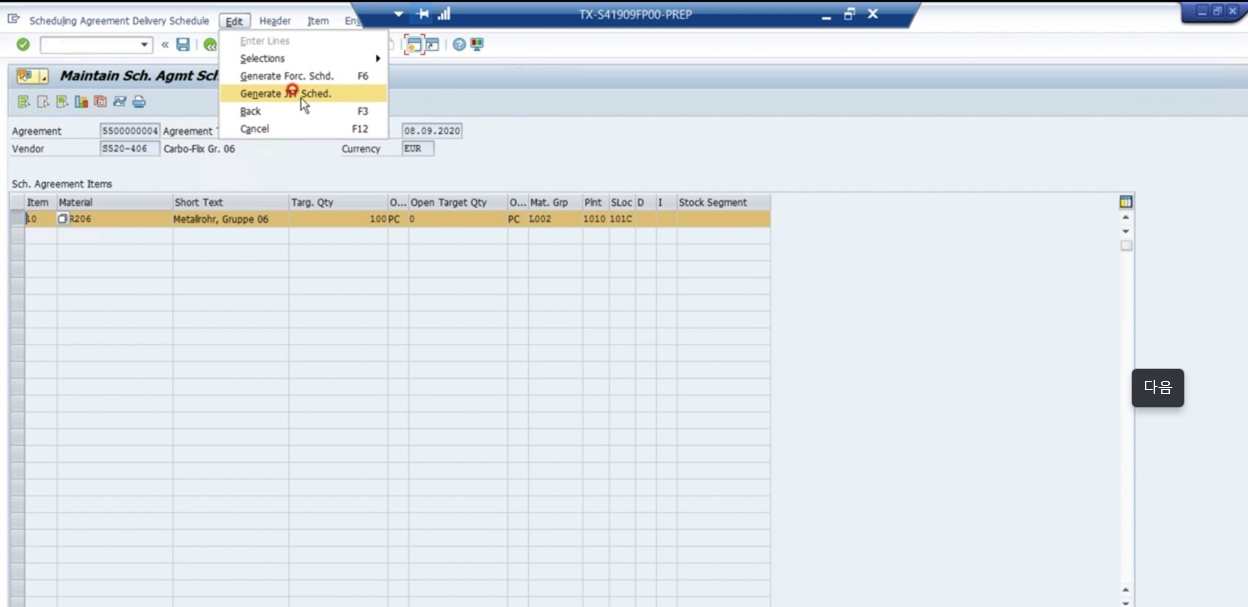

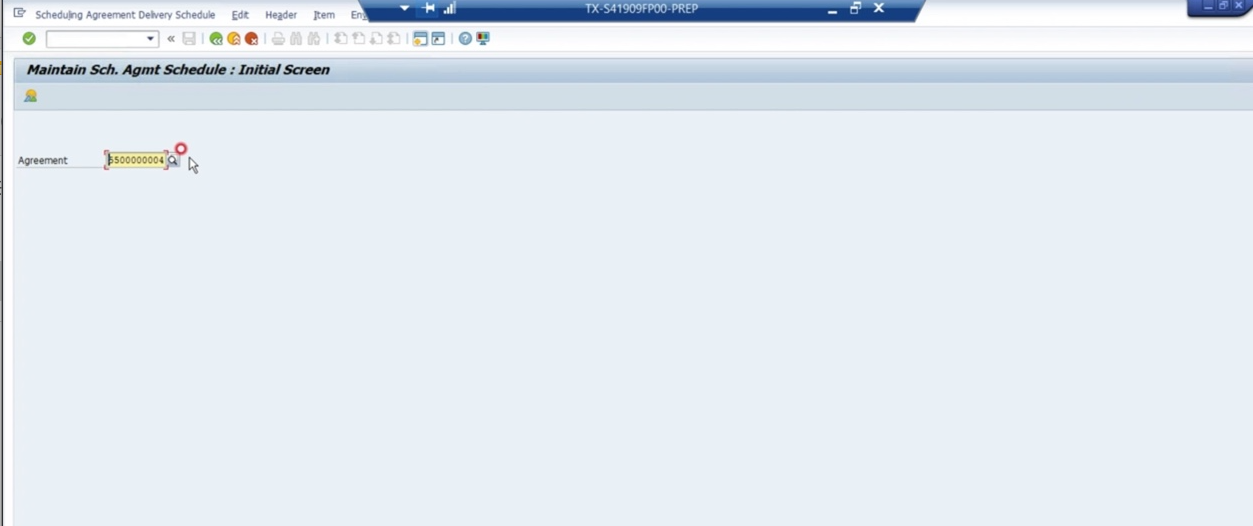

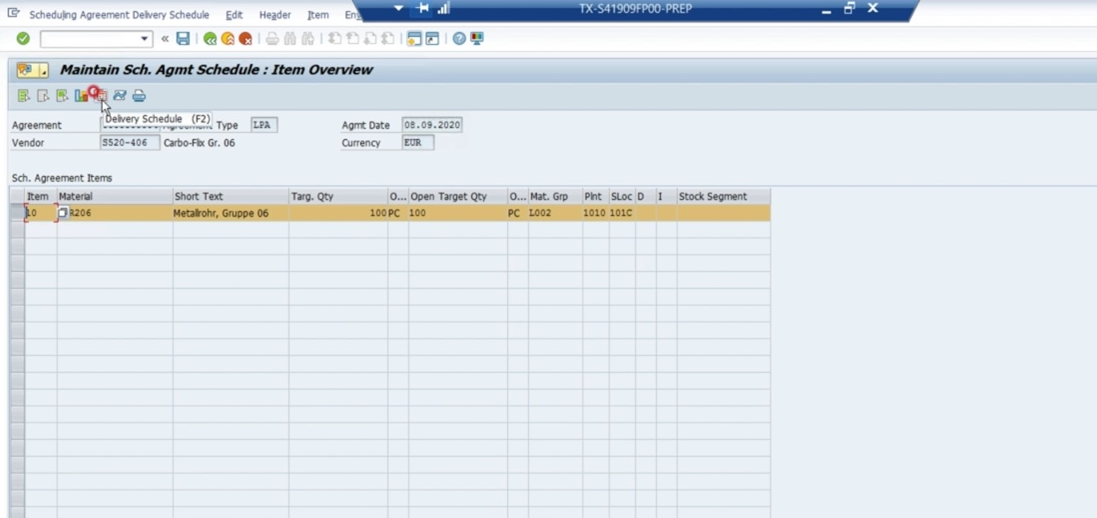

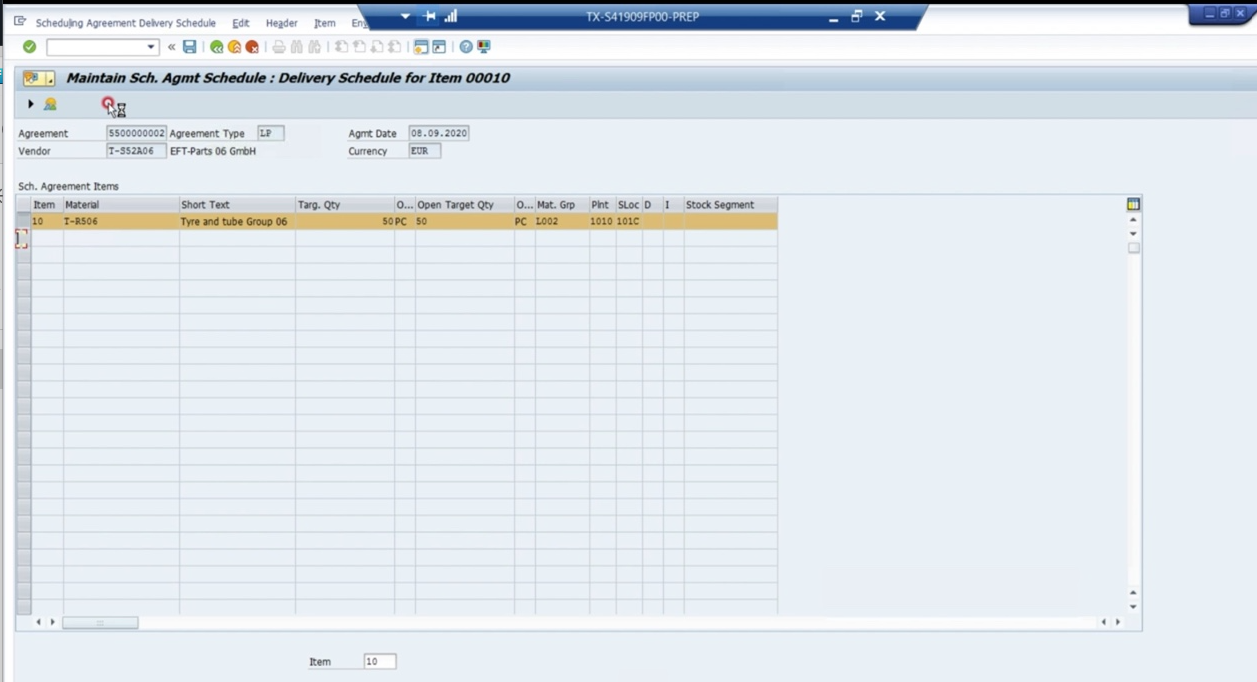

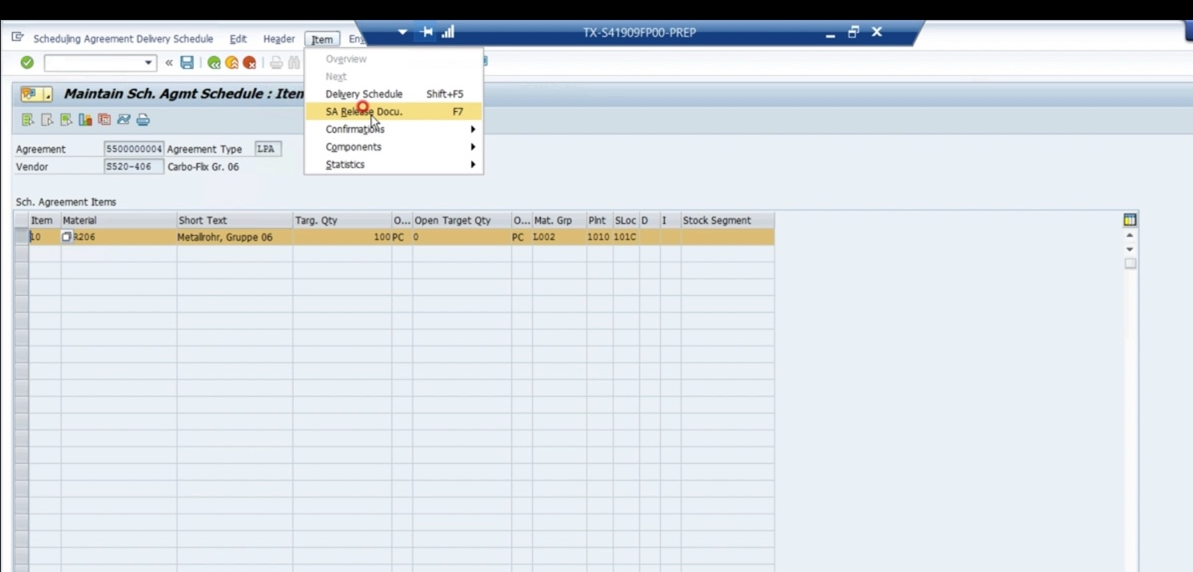

- practical practice -creating schedule lines
- T-CODE : ME38

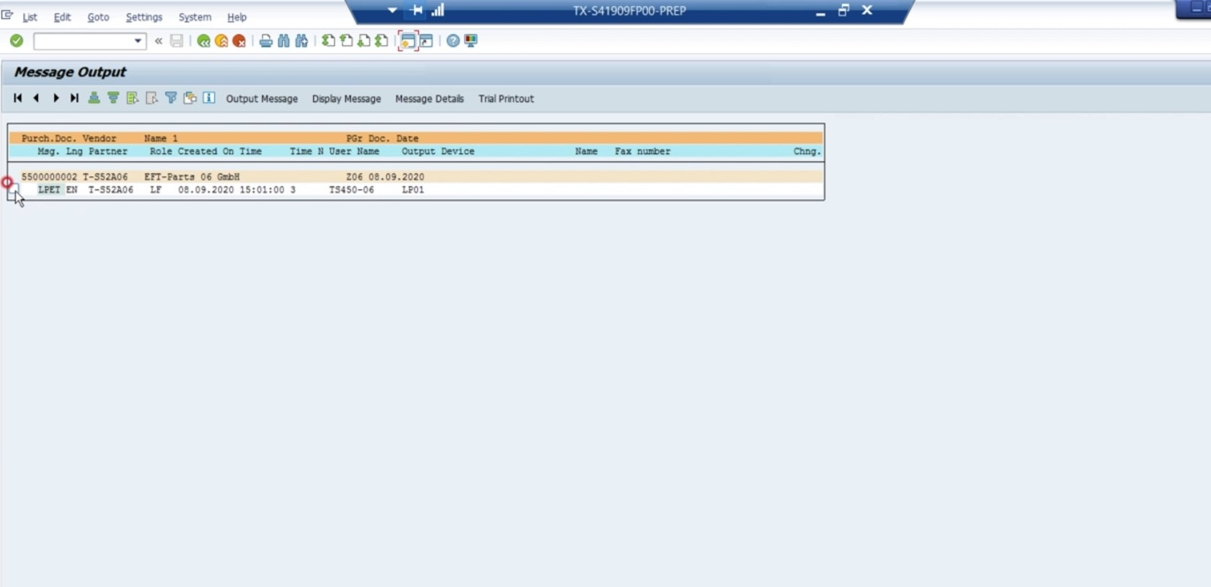

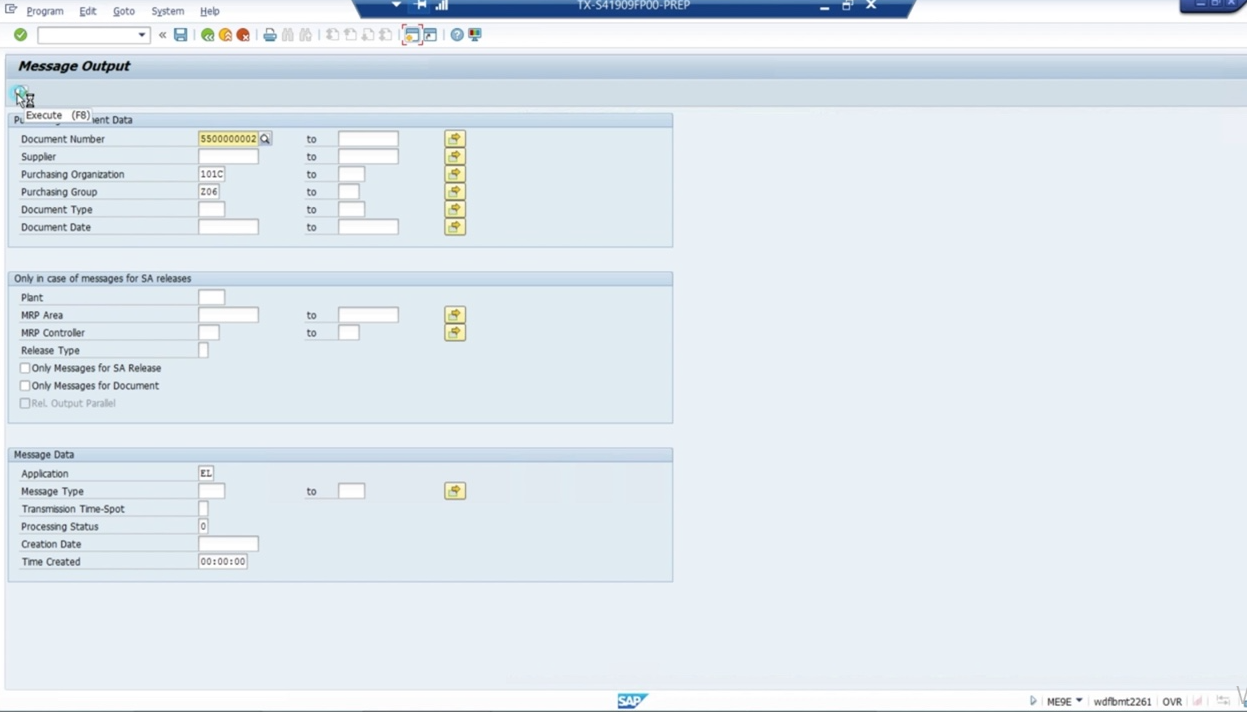

- practicap practive - sending out the message of schedule line to the suppliers
- T-CODE : ME9E
- T-CODE: MD03
- *의 의미는 firm의 의미임(사람이 인위적으로 데이터 생성하거나 mrp로 자동생성한 pr이나 스케쥴 라인을 사람이 변경하는 경우 firm이 됨.)
- stock/requirement list상 자재 상태 변경 확인
Lesson 2.Creating Scheduling Agreements with Release Documentation
- objective
- create scheduling agrements with release documentation
- forecast , JIT
- create scheduling agrements with release documentation
- learn about
- scheduling agreement types with release documentation
- scheduling agreement release
- scheduling agreement release archiving
- control data for scheduling agreements
- scheduling agreement options
- watch
- how to create a scheduling agreement and maintain deilivery schedules
- do
- create schduling agreement with release documentation

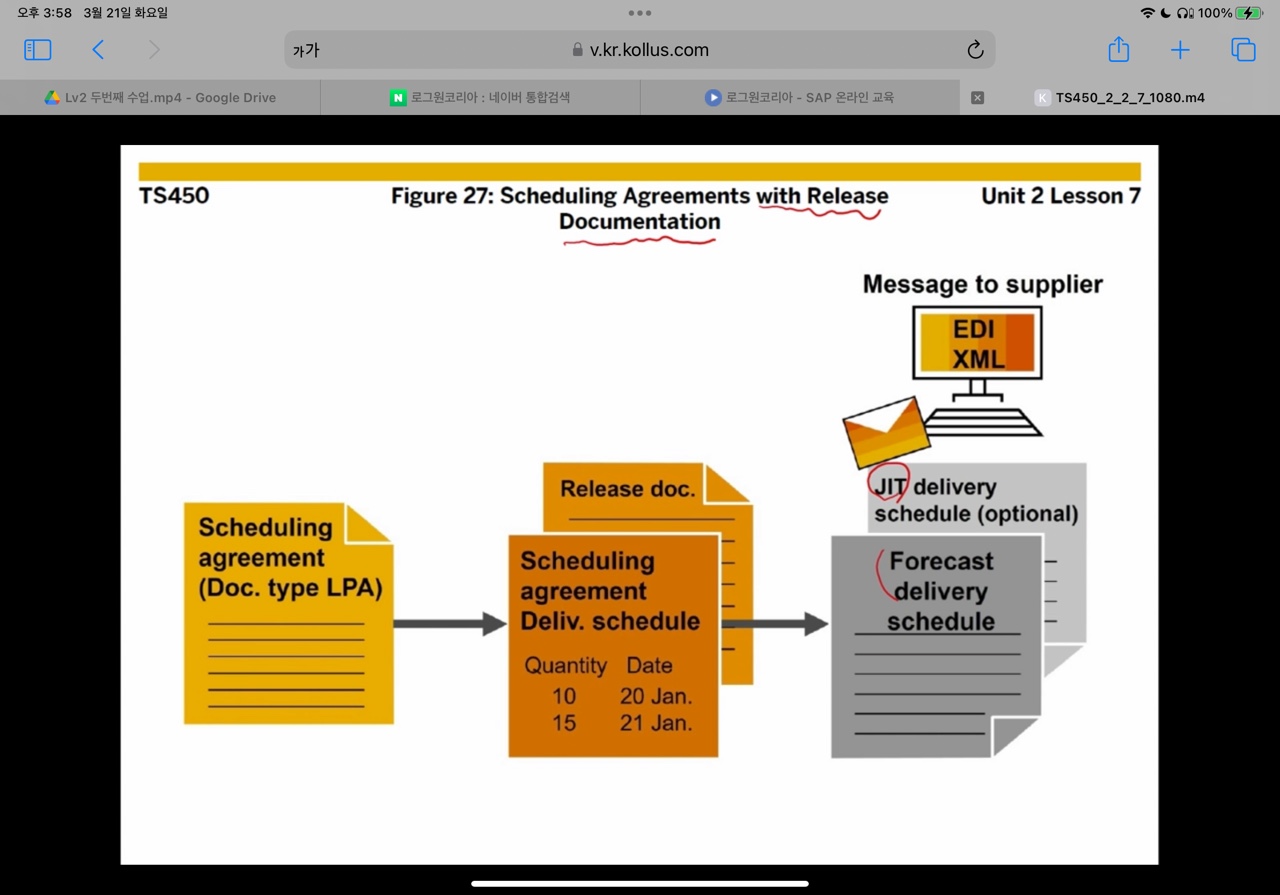

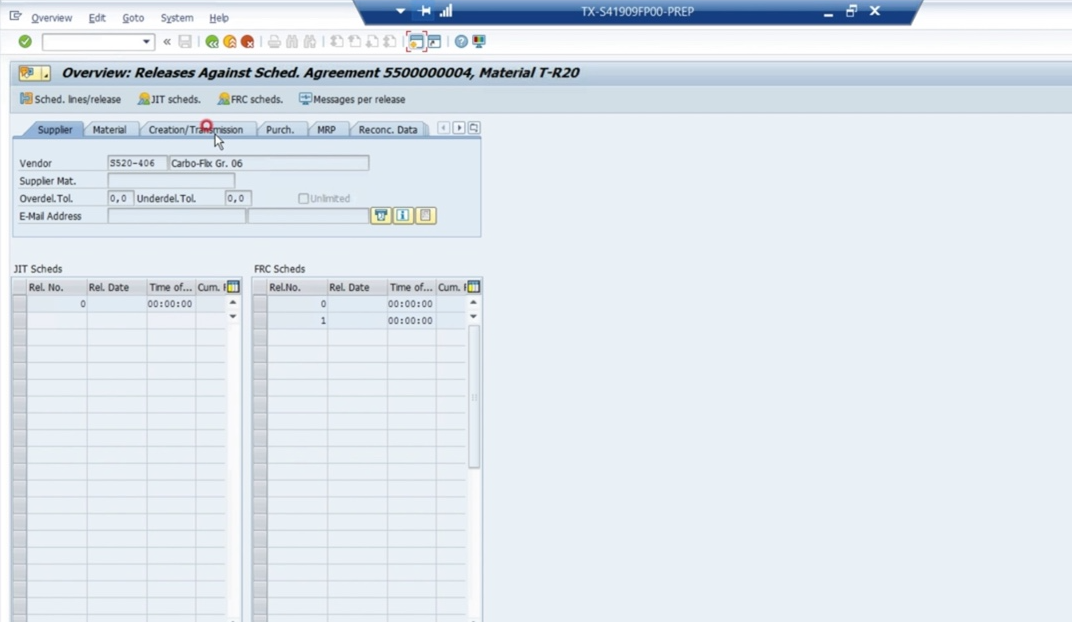

- figure 27: scheduling agreements with release documentation
- with release documentation 에 대한 doc type = LPA

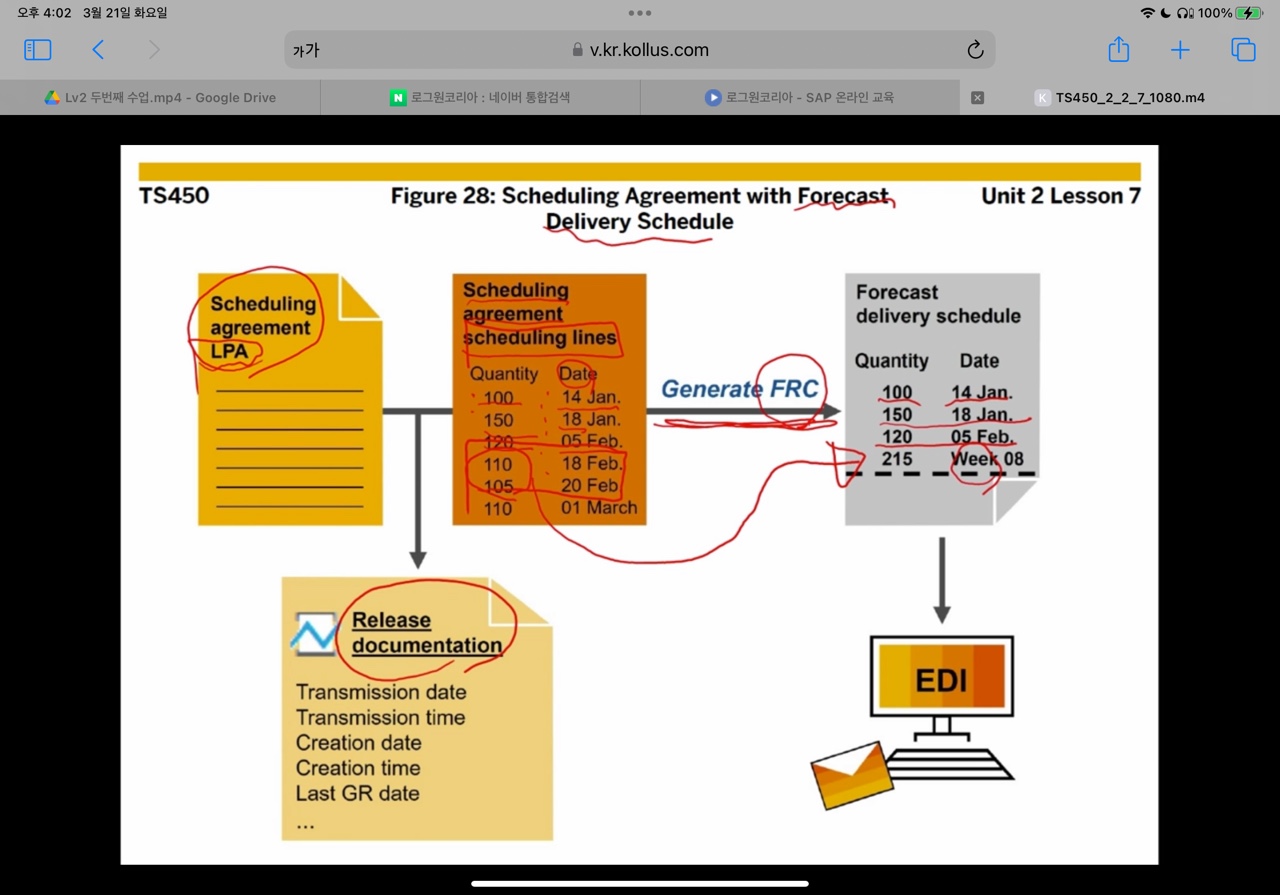

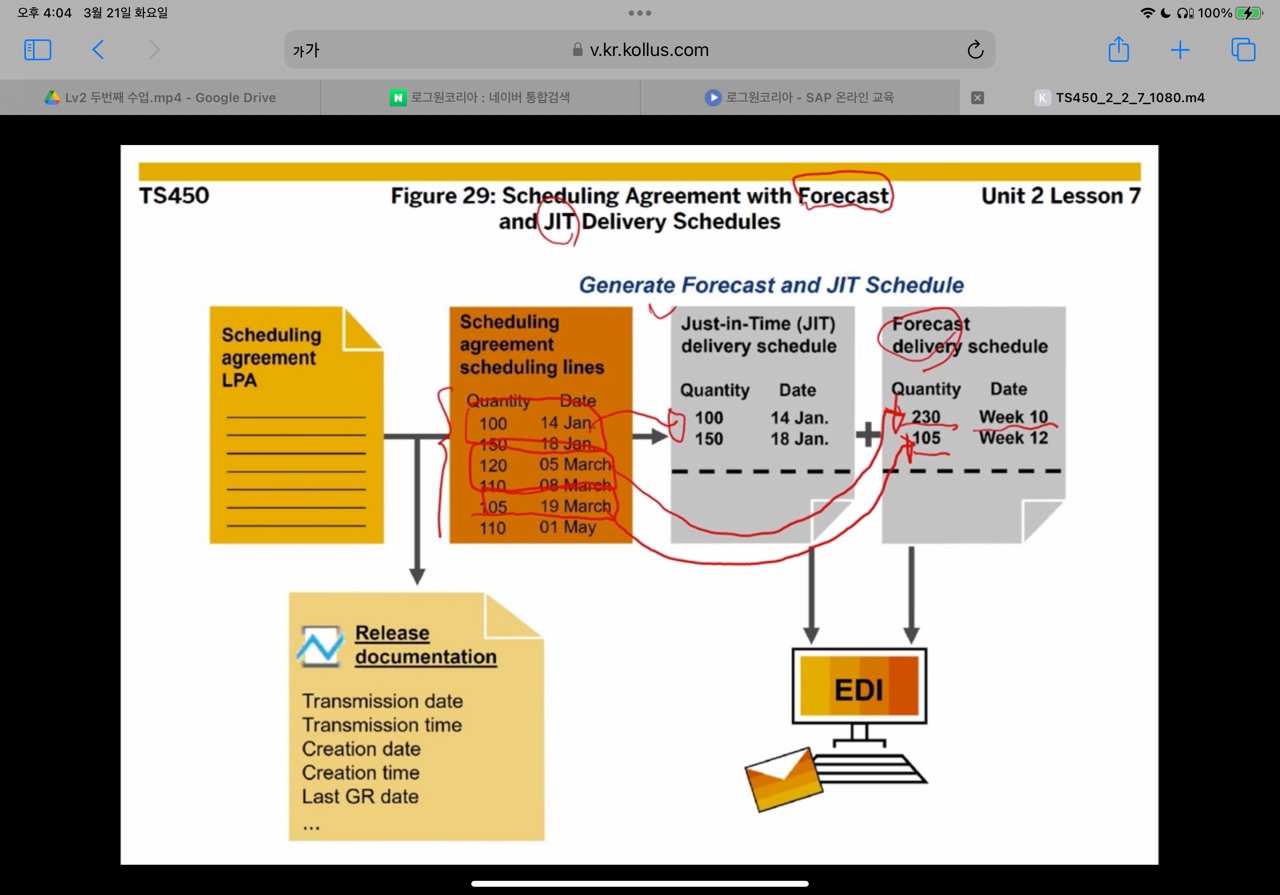

- figure 28: scheduling agreement with forecast, delivery schedule
- forecast = 먼미래의 정보이기 때문에 montly 혹은 weekly로 sum해서 제공하고
- JIT = 가까운 미래의 정보이기 때문에 날짜 별로 전달 해

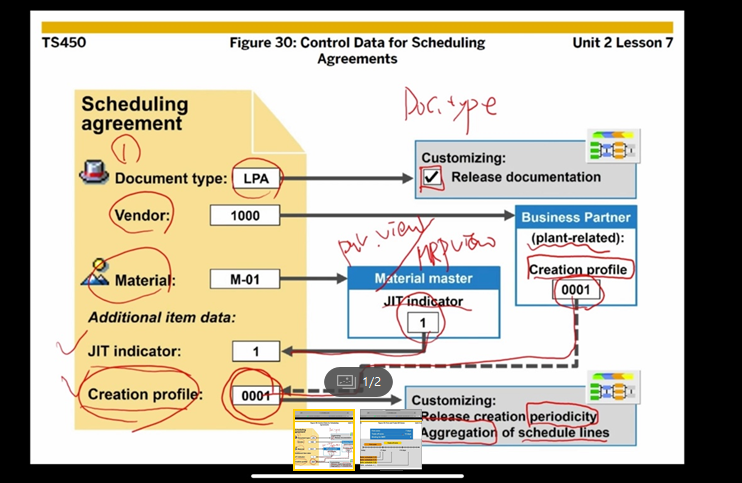

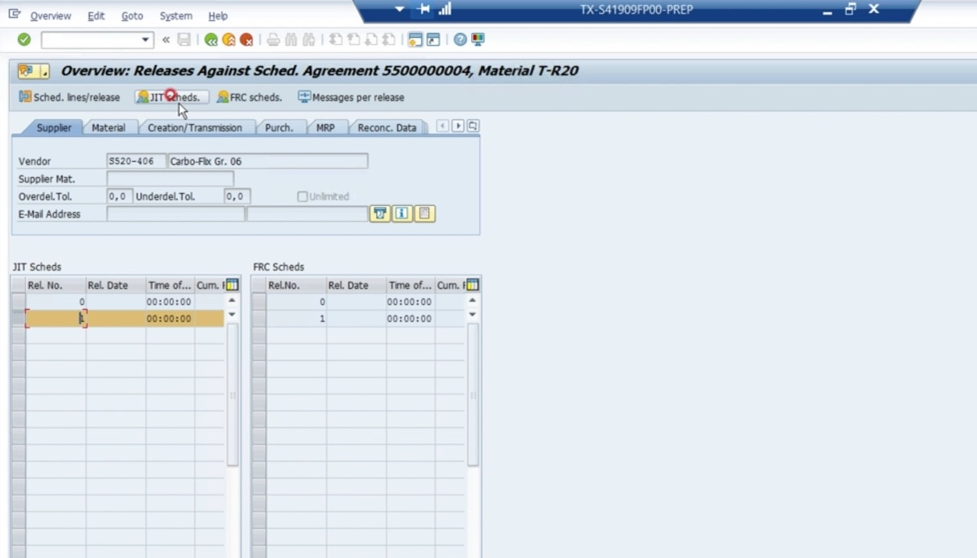

- firuge 30: control data for scheduling agreements
- BP master에 creating profile을 가지고 있고 (BP에 ACCOUNTING DATA가 아닌 PURCHASING ORG데이터임)
- material indicator - JIT indicator는 material master에 purchsaing view 혹은 MRP view에 해당 indicator 필드가 있음
- creationg profile이 가장 중요
- 어떤 구간을 명시하여서 그 구간안에 스케쥴 라인을 누적시킴
- to sum up
- document type에 따라 LPA - Customizing(release documentation 가능 여부 선택 가능
- vendor master에서 creation profile customising 가능
- material master에서 JIT indicator를 통해서 JIT를 보내냐 안보내

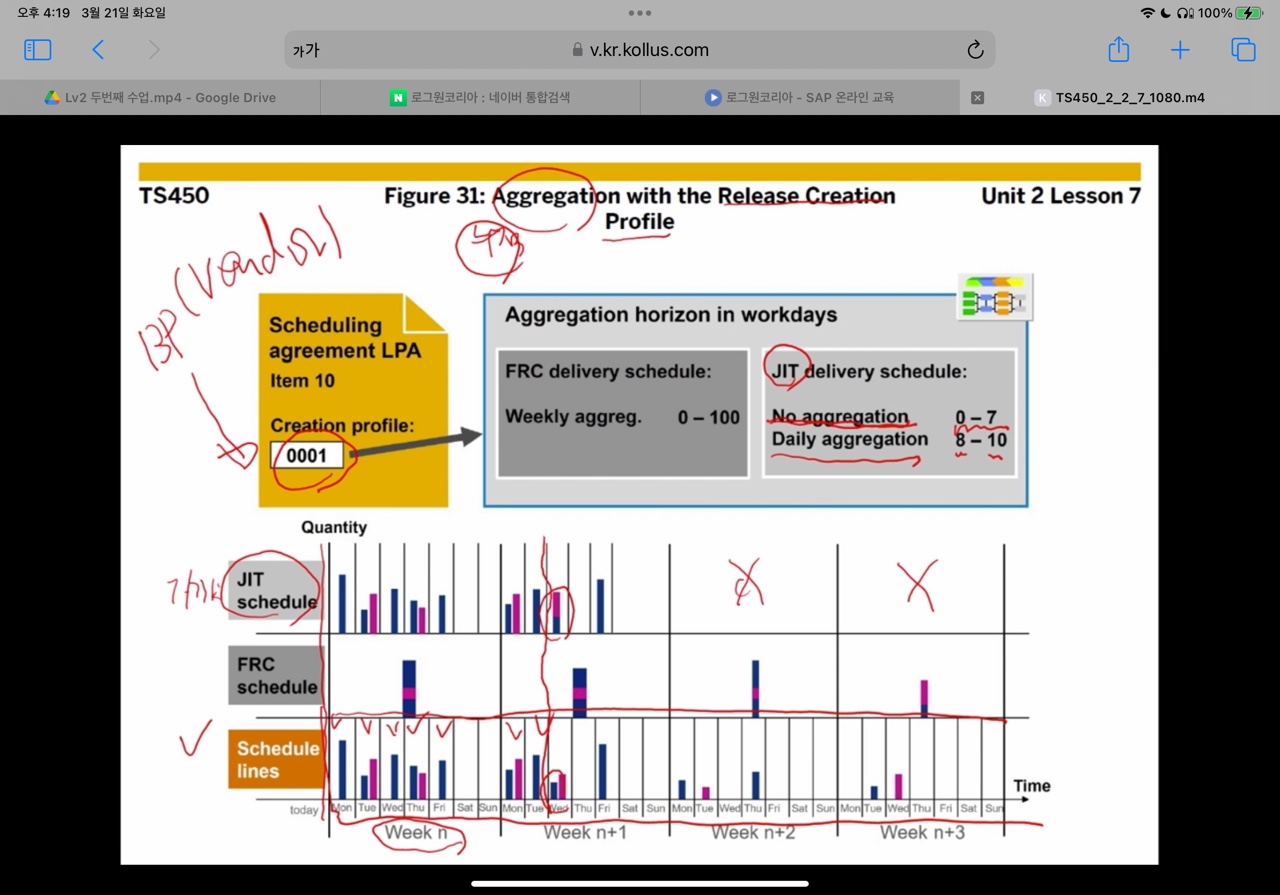

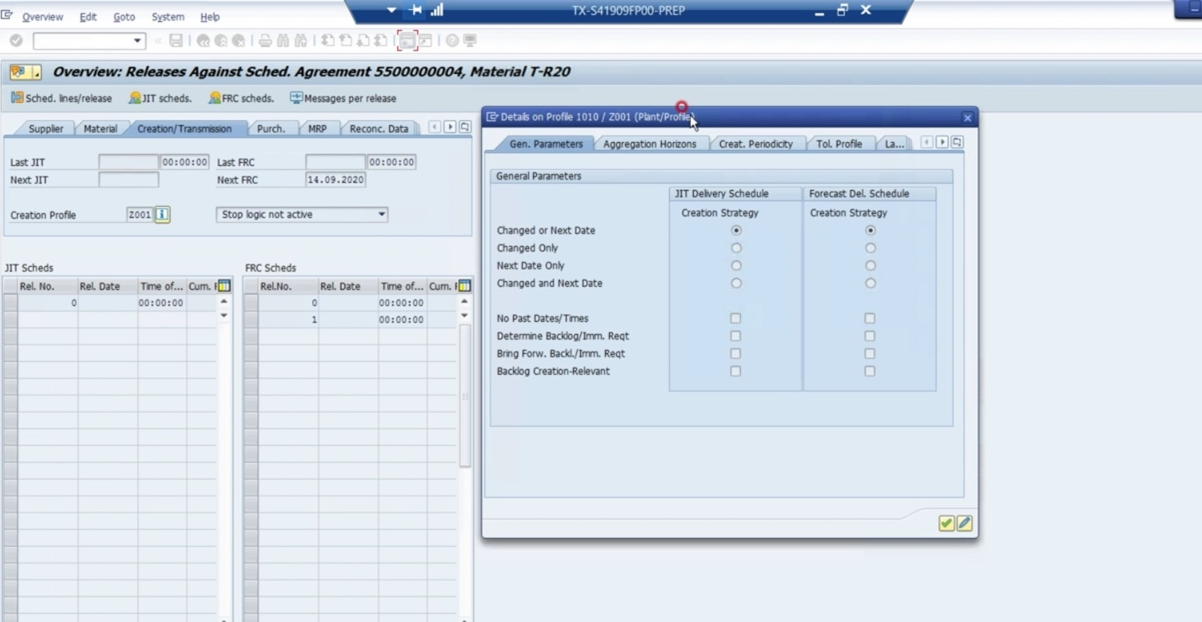

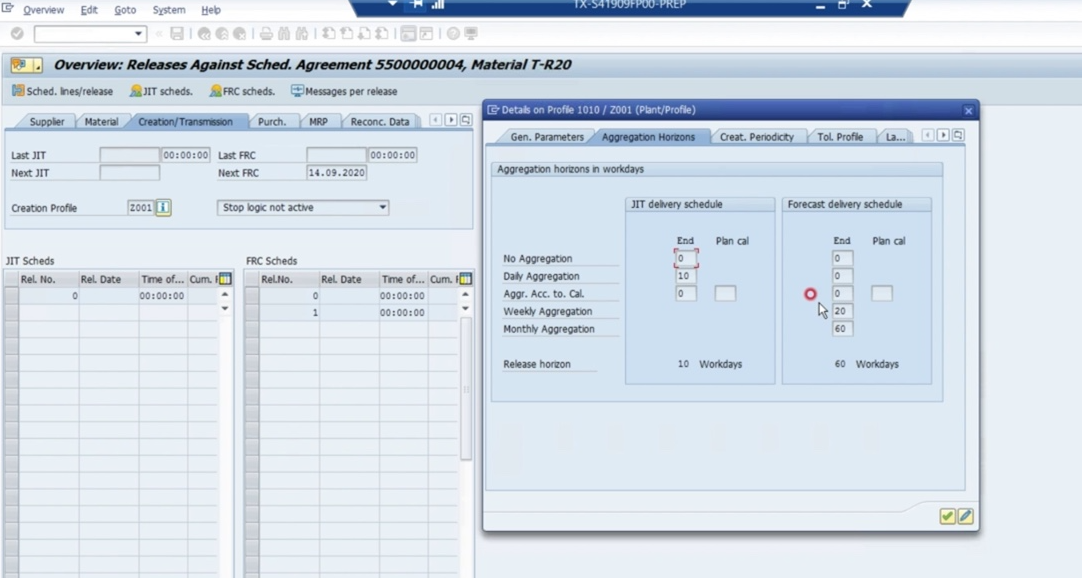

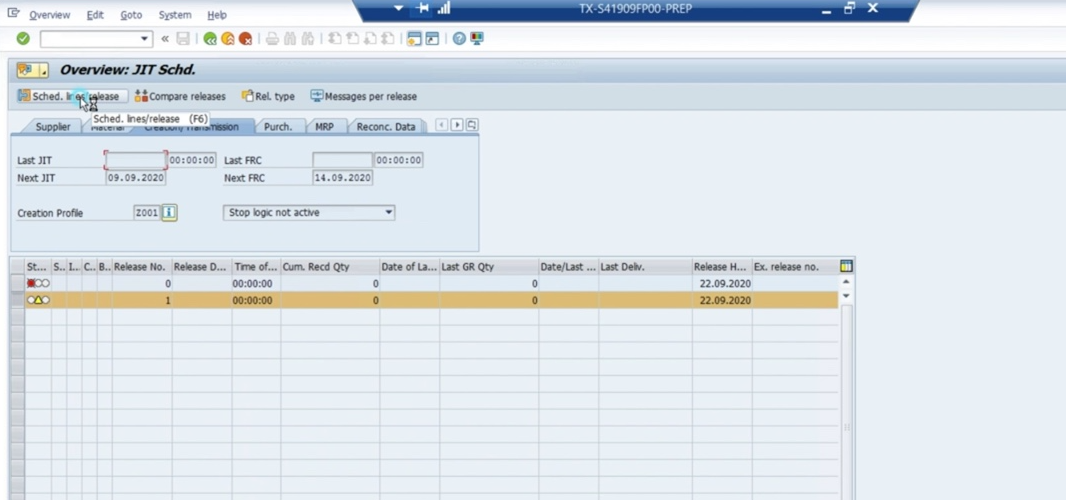

- figure 31: aggregation(누적) with the release creation profile
- creation profile상 cutomizing을 어떻게 하느냐에 따라 달라짐
- aggregation horizon in workdays에서
- FRC delivery schedule 혹은 JIT delivery schedult에서 숫자는
- scheduling agreement 생성 일 부터 0~100일 혹은 0~7 혹은 8~10 일까지 agreegation하여 값을 보여주겠다는 의미
- FRC delivery schedule 혹은 JIT delivery schedult에서 숫자는
- figure 32: tolerance limits for scheduling agreement items - scheduling agreement 에서 수량이 변경 되었을때 tolerance 체크
- scheduling limit의 설정(tolerance limits)을 creation profile에서 함

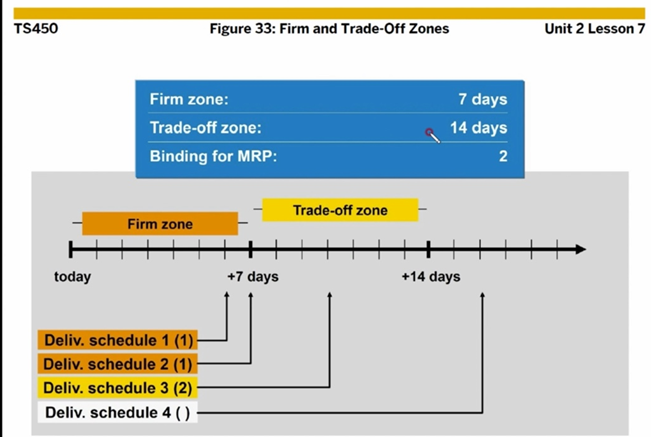

- figure 33: firm and trade-off zone
- binding for MRP가 MRP에 따라 schedule line변경 가능함
- firm zone 혹은 trade-off zone안에 속할때 mrp 돌릴 수 있는 지 여부는 시스템 상 설정 가능
- binding for MRP가 MRP에 따라 schedule line변경 가능함
- practical practice - creating schedule agreement

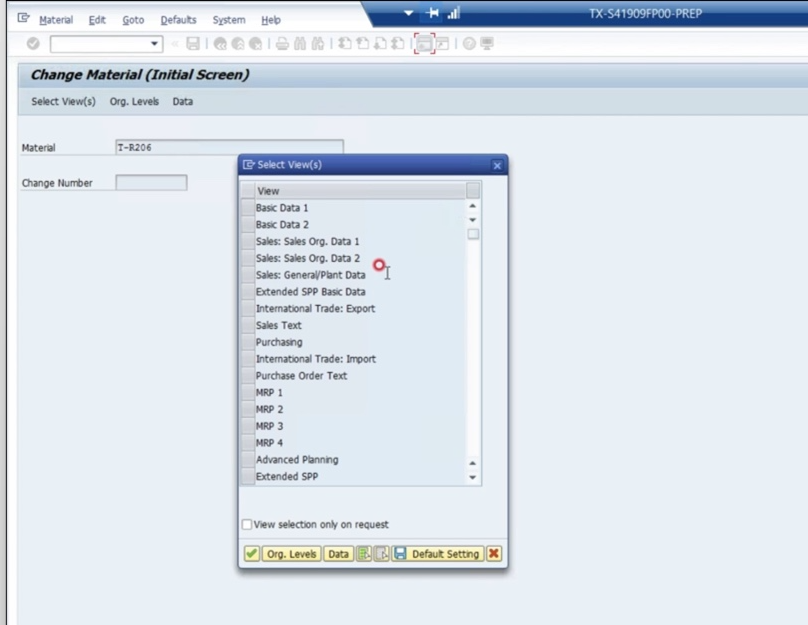

- 자재 마스터 상 정보 수정
- T-CODE : MM02 ( Purchasing view 설정)
- 참고로 purchasing은 plant와 연결 되어 있고 BP master는 company code와 연결되어 있음

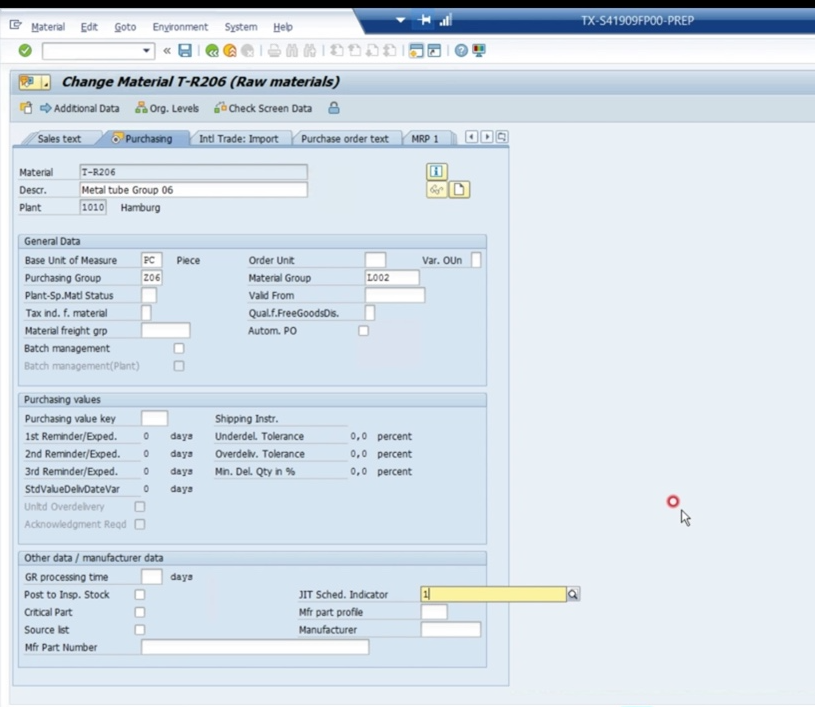

- JIT Indicator를 1로 설정 해야함
- T-CODE : MM02 ( Purchasing view 설정)
- creating scheduling agreement

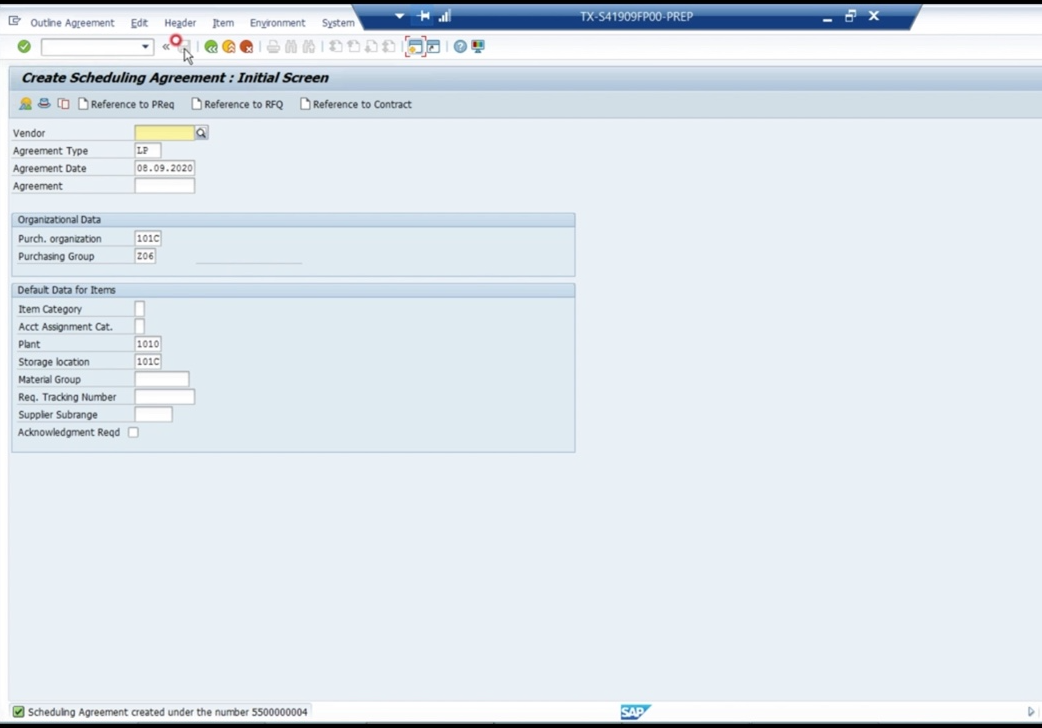

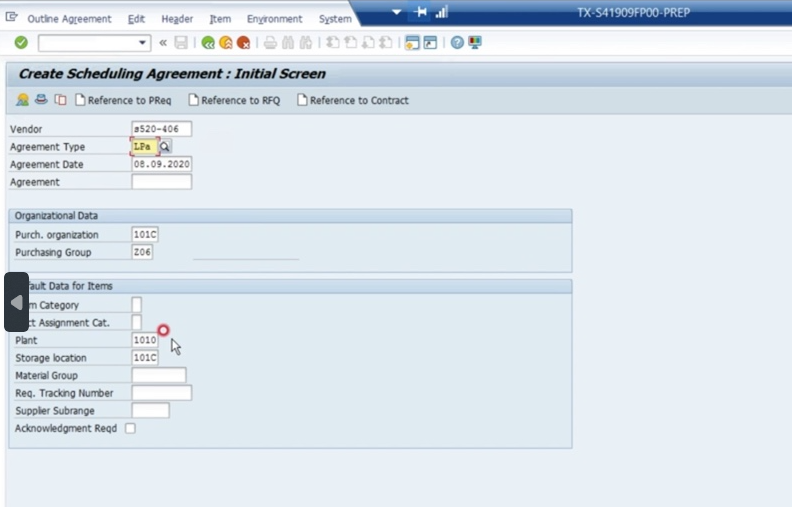

- T-CODE:ME31L
- initial screen -1
- vendor
- agreement type
- LP = without release documentation
- LPa = with release documentation
- 여기서 documentation은 JIT, Forecast를 의미
- purchasing organization
- purchasing group
- plant
- storage location
- initial screen -1
- T-CODE:ME31L

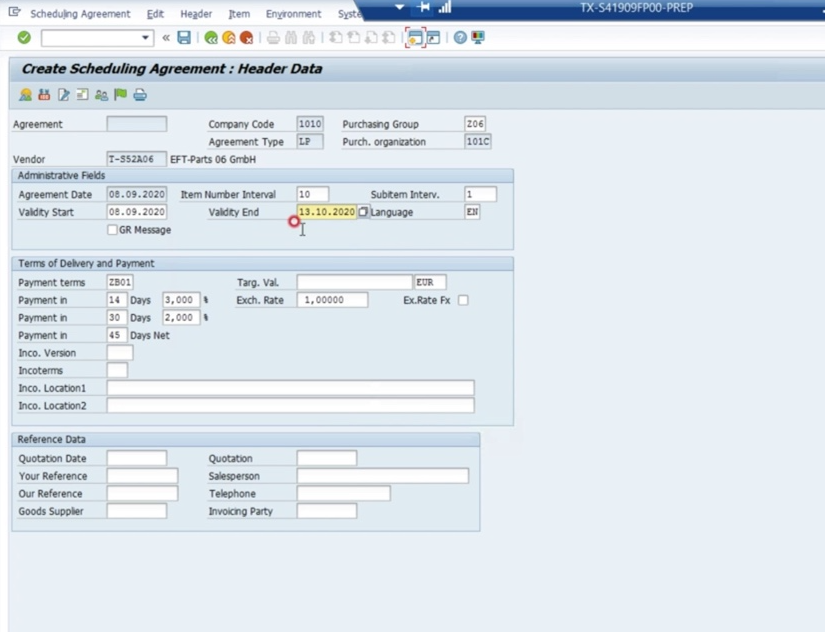

- header data -2
- validity date(유효기간 입력)

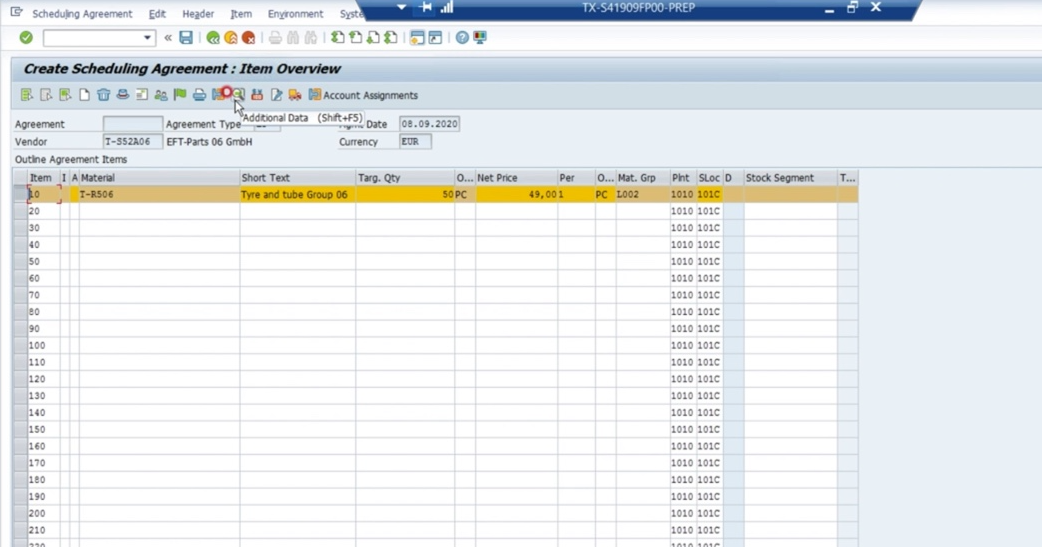

- item over view -3
- material code, target quantity, net price 입력

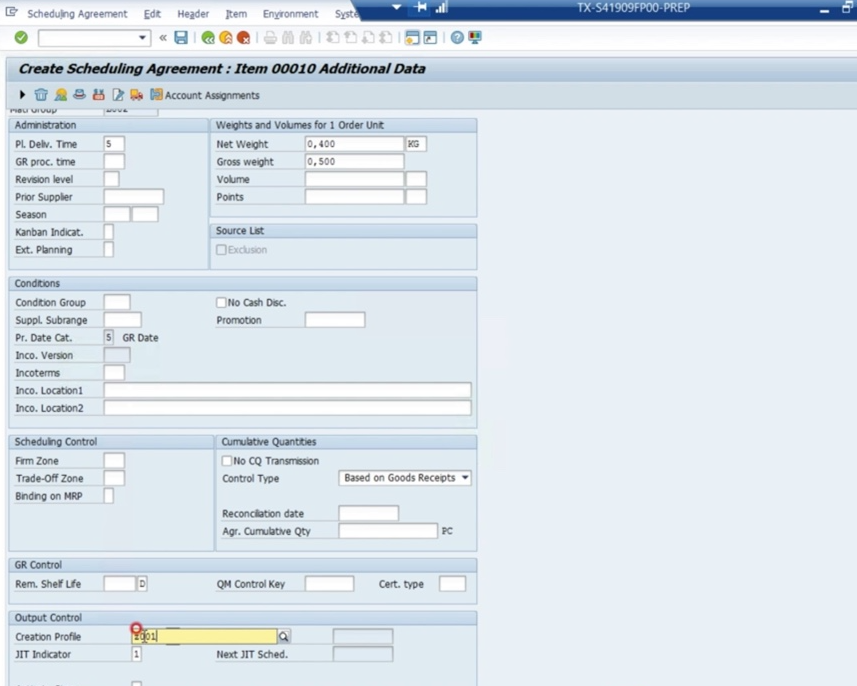

- 해당 라인 선택하여 additional data 선택 -4
- planned delivery time
- price data category
- output control 상 creation profile

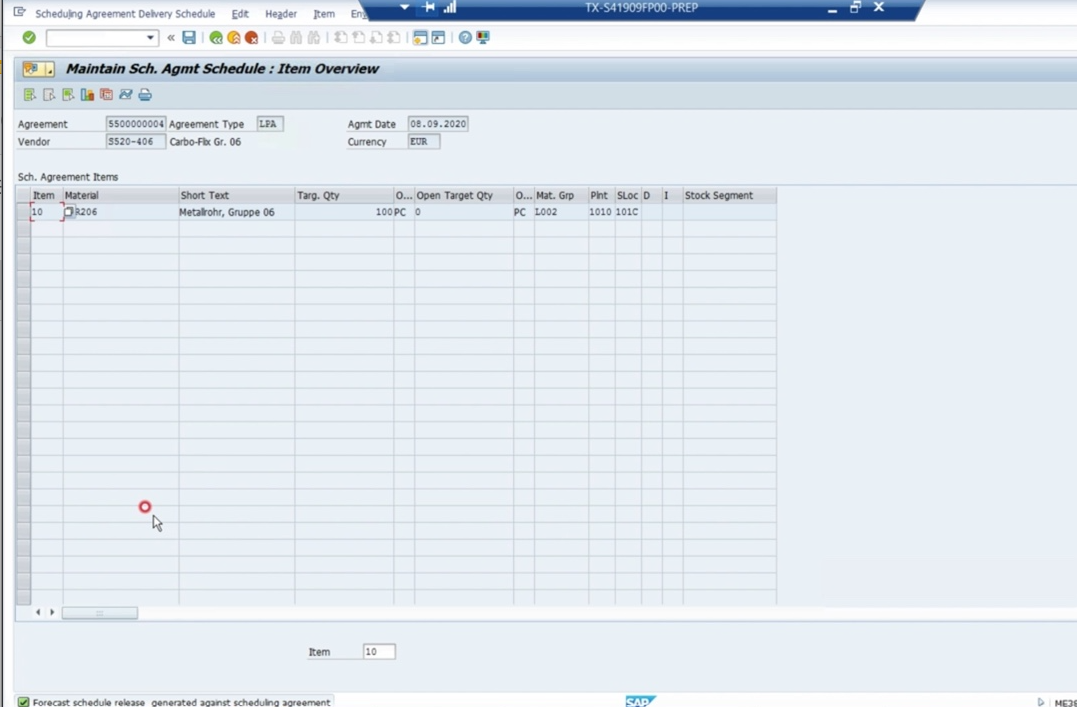

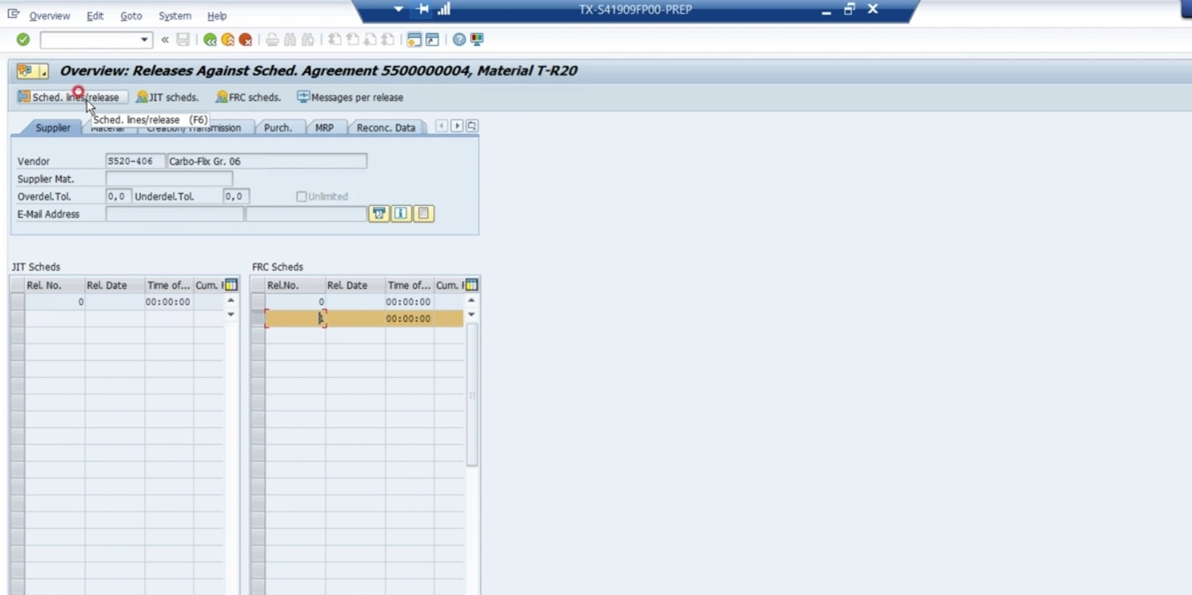

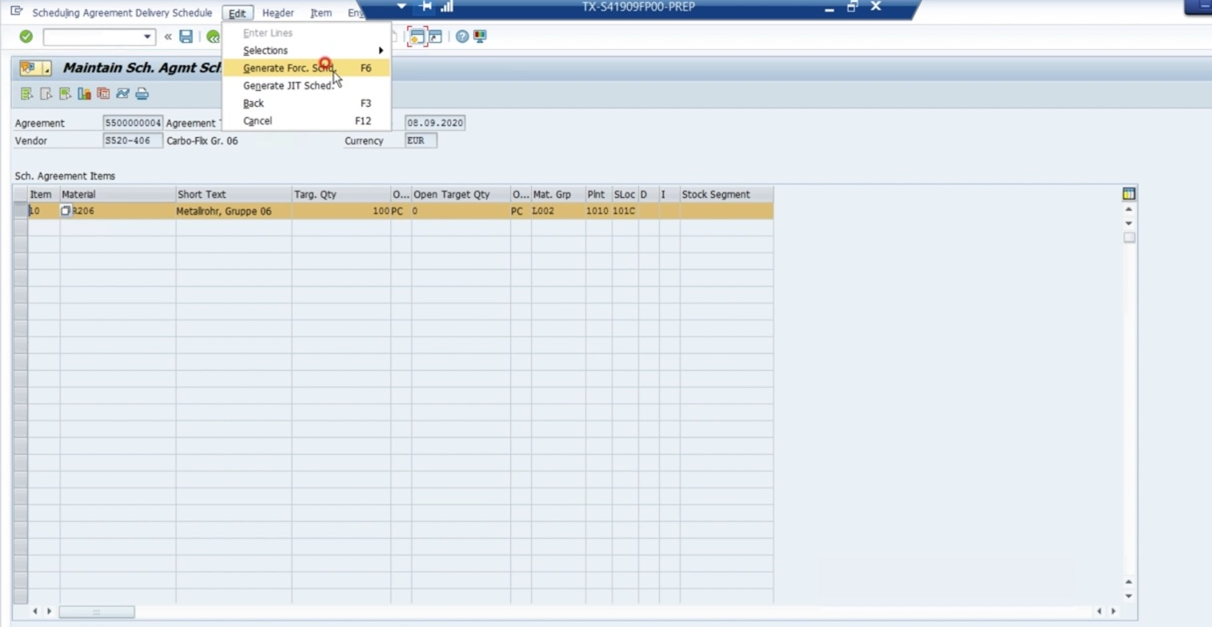

- maintain scheduling agreement -중요한 것은 delivery scheduling 수량에 따라 JIT 혹은 Forecast로 aggregation 하는 것

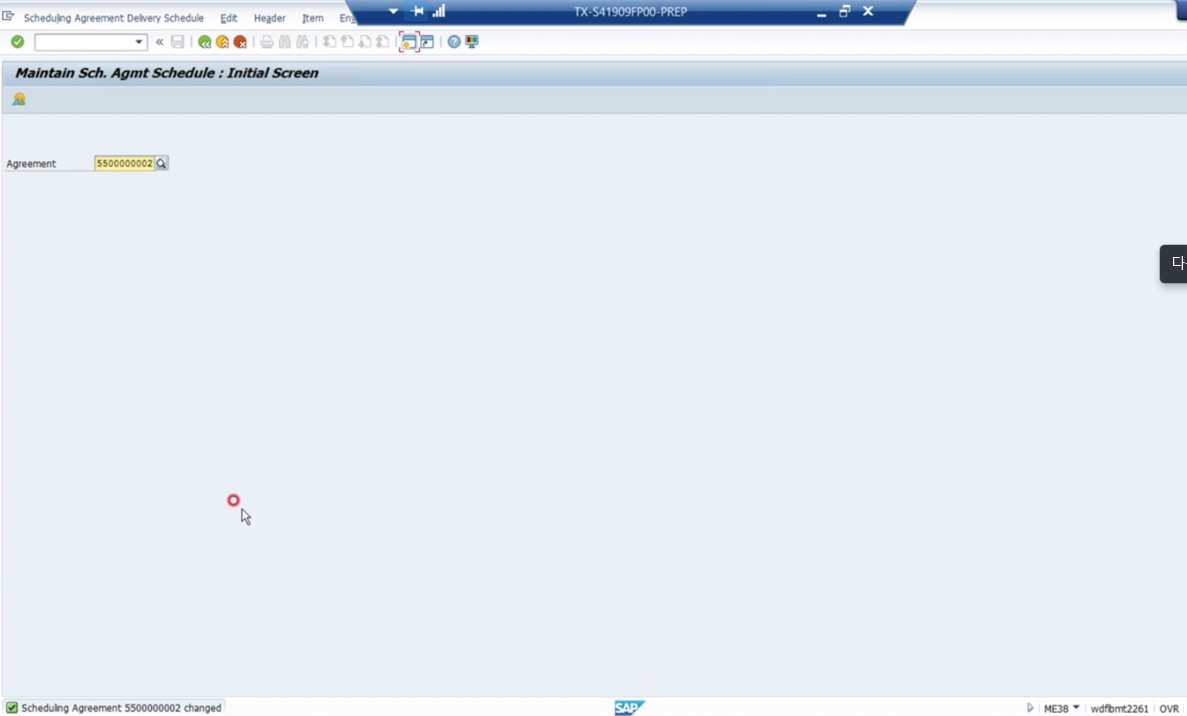

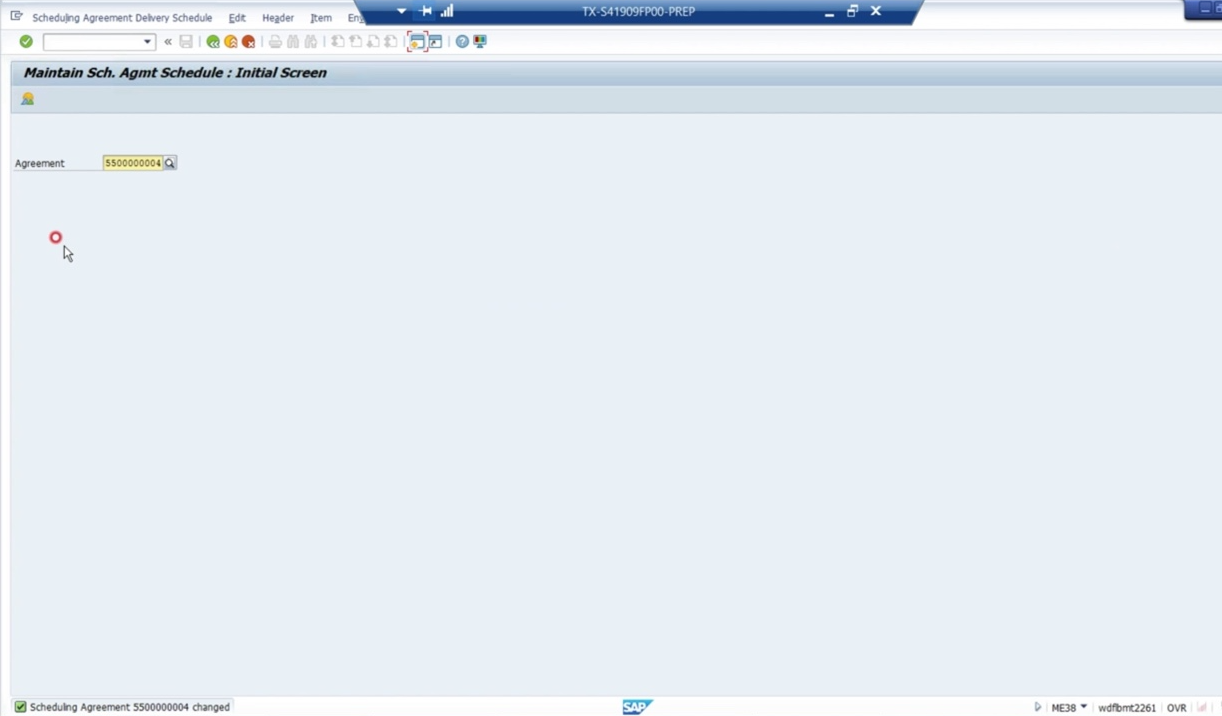

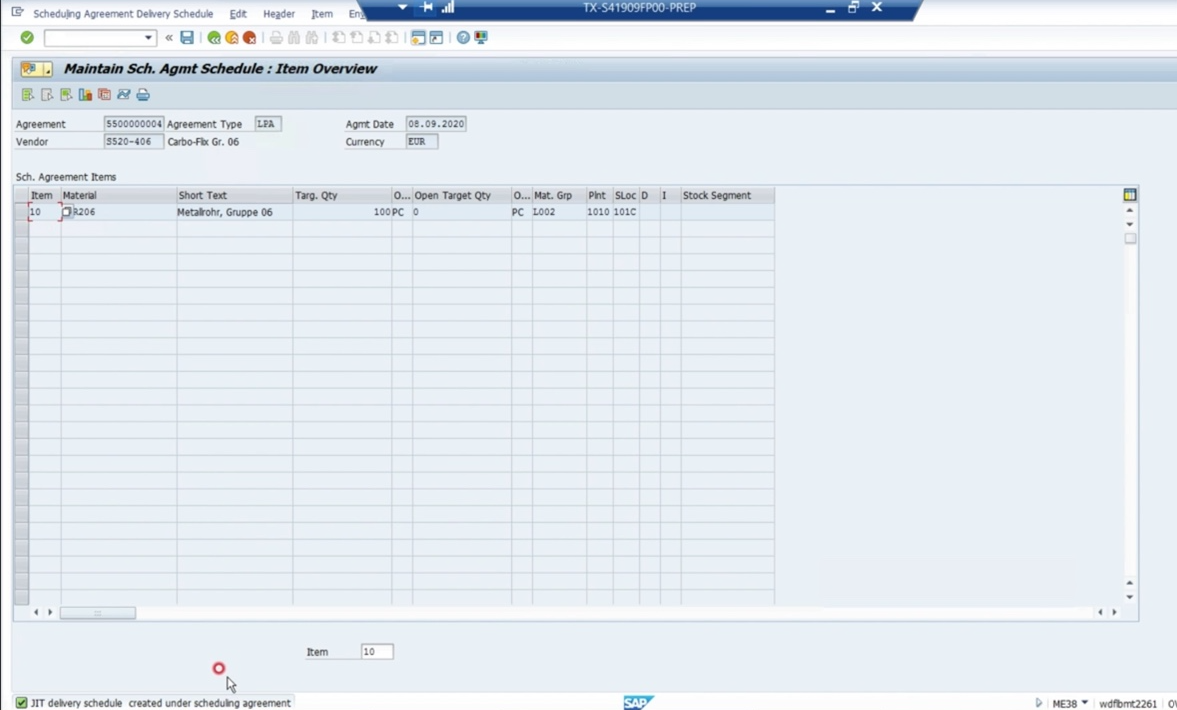

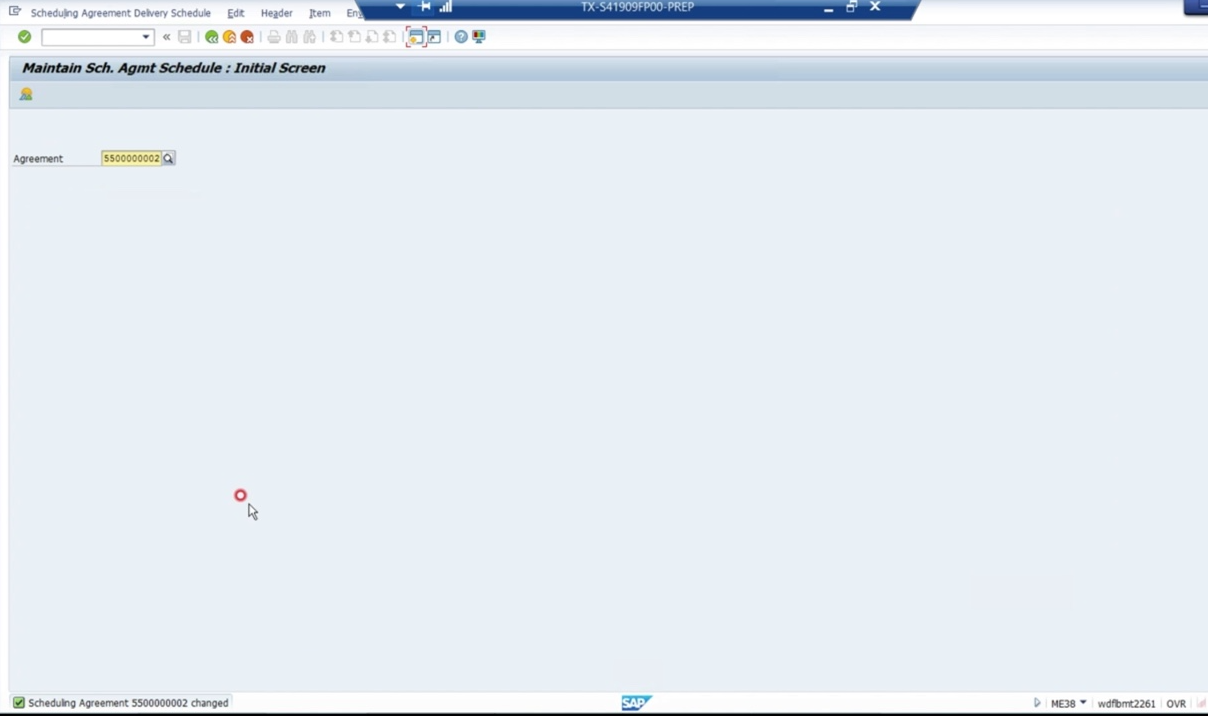

- T-code: me38
Unit 3 : Source Determination
- Controlling Source Determination with Source Lists
- Maintaining Source Lists
- Controlling Source Determination with Quota Arrangements
- Executing the Planning Run with Quota Arrangements
- Identifying additional aaspects of source determination
- blocking sources of supply

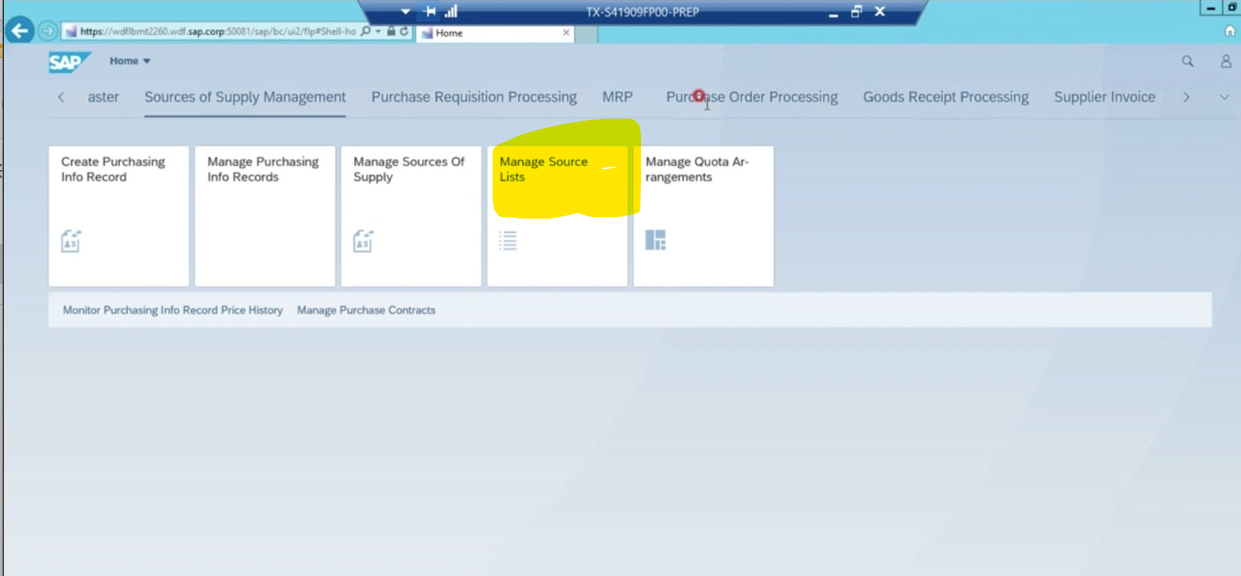

Lesson 1.Controlling Source Determination with Source Lists
- objectives
- create source list
- learn about
- source determination
- source list functions
- source list requirement
- watch
- how to use source determination without a source list
- how to use source determination with a source list
- do
- create purchase requisitions without a source list
- create purchase requitisions with a source list

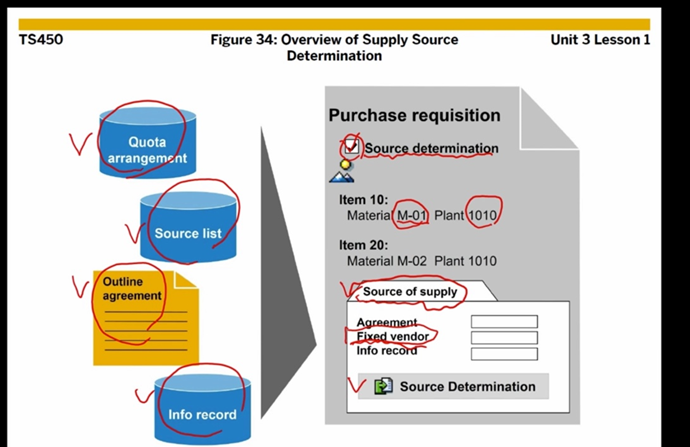

- figure 34 : overview of supply source determination
- PR을 manual로 생성 시 'source determination'에 대한 체크 박스를 선택해야 source determination에 있는 데이터를 key in 할 수 있음

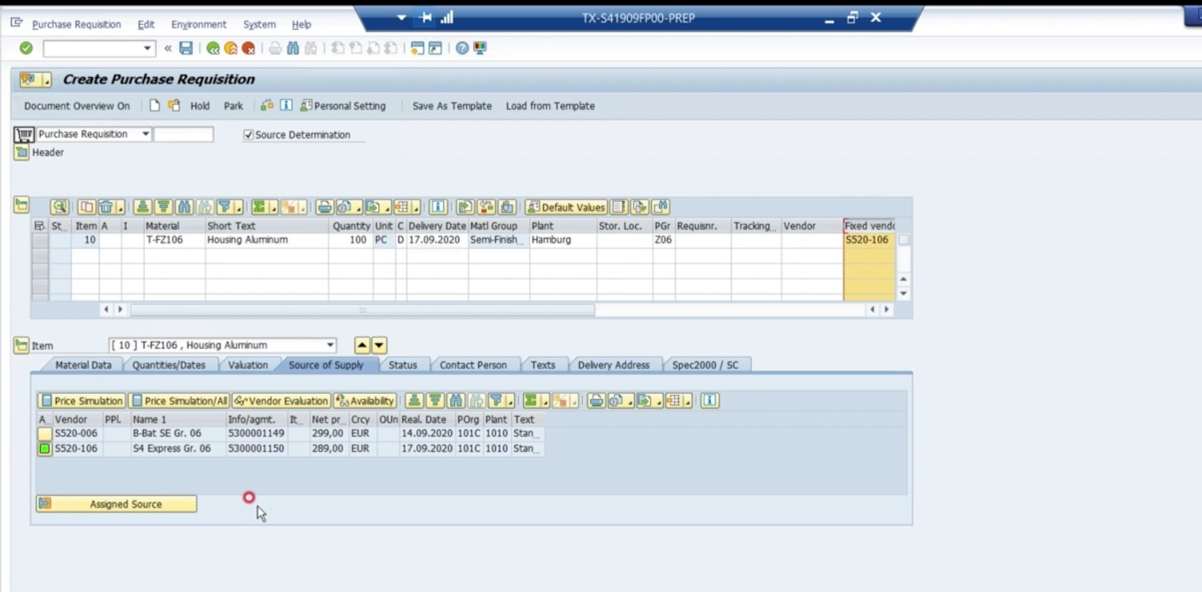

- source of supply에서 source determination을 선택하면 아래 document를 참고하여 vendor를 선택함 (조건을 충족하는 vendor를 source of supply상 fixed vendor로 proposal함) -> source determination의 원리임
- quote arrangement
- source list
- outline agreement
- infor record

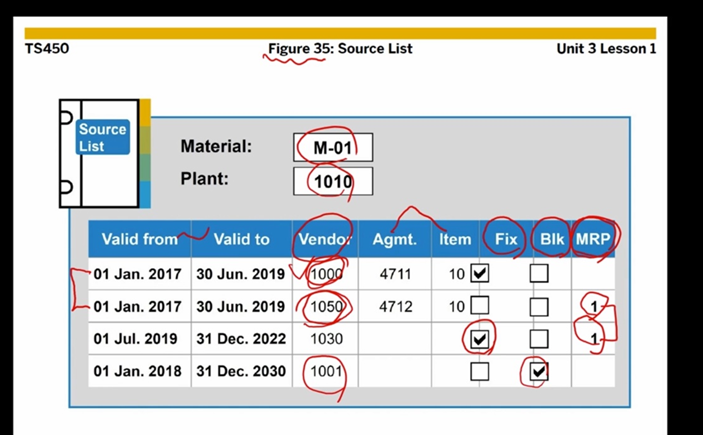

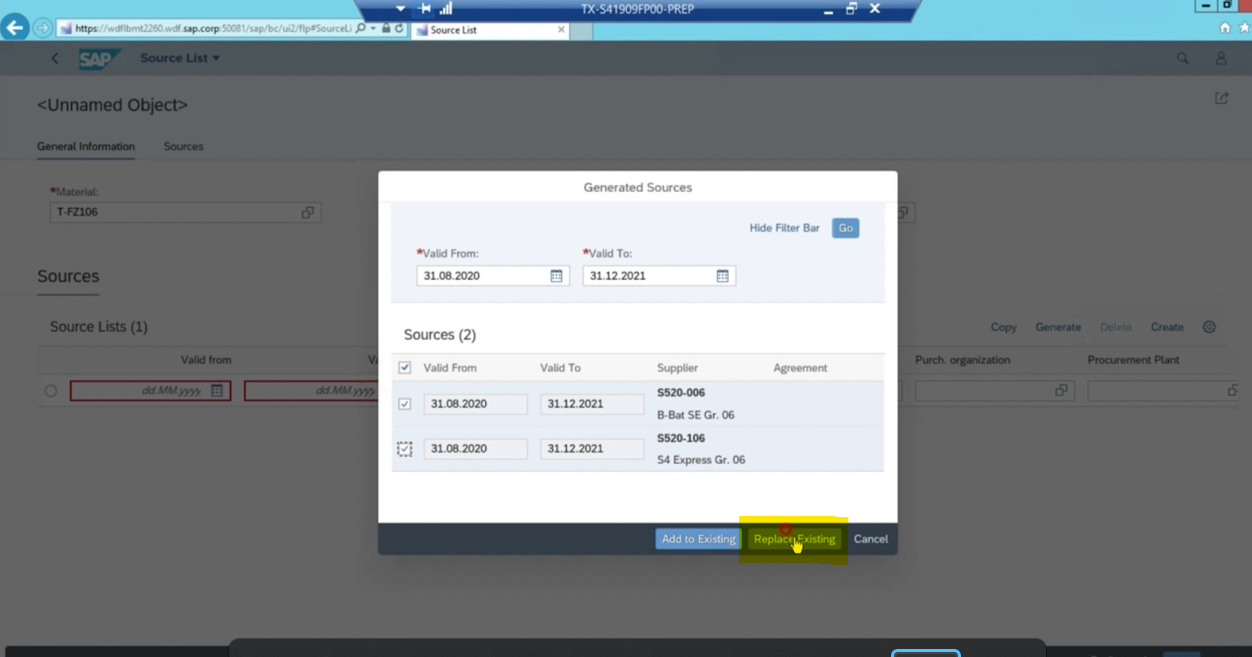

- figure 35 : source list
- material + plant
- valitidy
- vendor - source determination에 의해 결정
- agreement
- (agreement) item
- fixed indicator - 중요
- blocked indicator - 중요 : 이 업체는 source 로 determination 하지 말라는 보류 상태를 의미함
- MRP relevant - 중요
- - 각각의 indicator가 어떻게 설정 되어 있는지에 따라 source가 determine됨

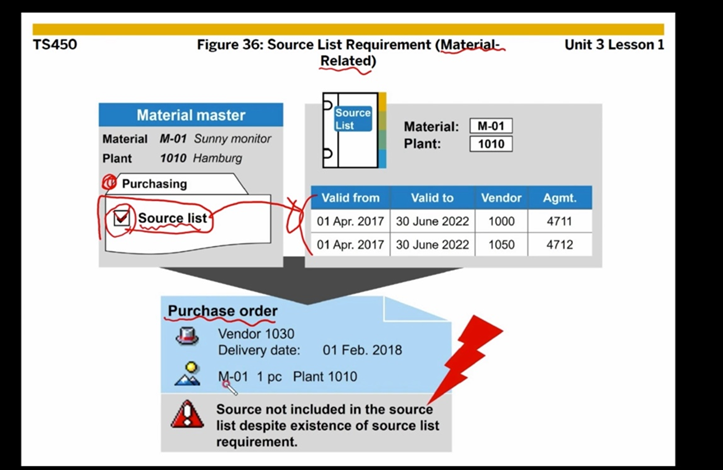

- figure 36: source list requirement (material related) - depending on material master
- material related의 의미
- material master -purchasing view에서 자재 별로 'source list'를 체크할 수 있는 체크 박스가 있는데
- 그 체크 박스의 의미는 source list에서 해당 조건에 맞는 source가 있는지 체크하는 것으로
- 해당 하는 source가 있으면 자재에 key in하고
- source가 없으면(source list에서 block되어) po 발생 하지 못함
- 에러 메세지가 발생함
- material related의 의미

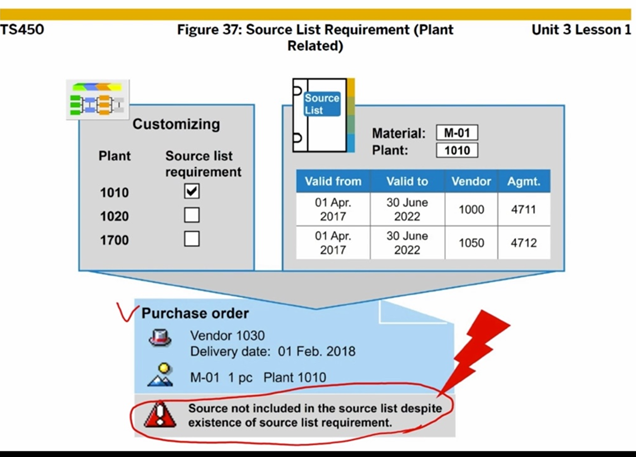

- figure 37 : source list requirements (plant related) - depending on customizing .

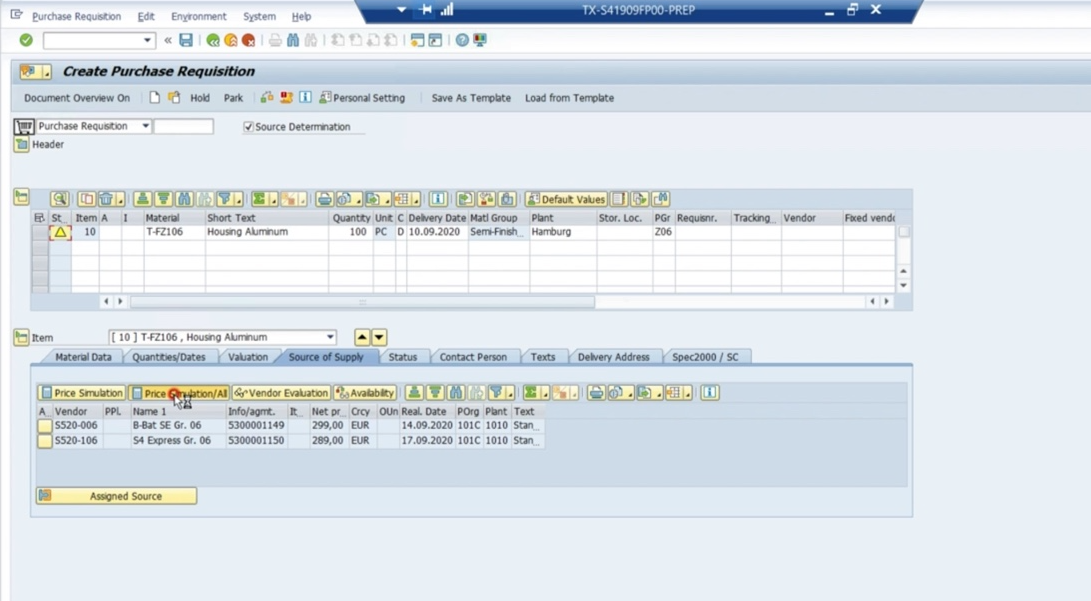

- practical practice - creating PR without source list

- T-CODE: ME51N

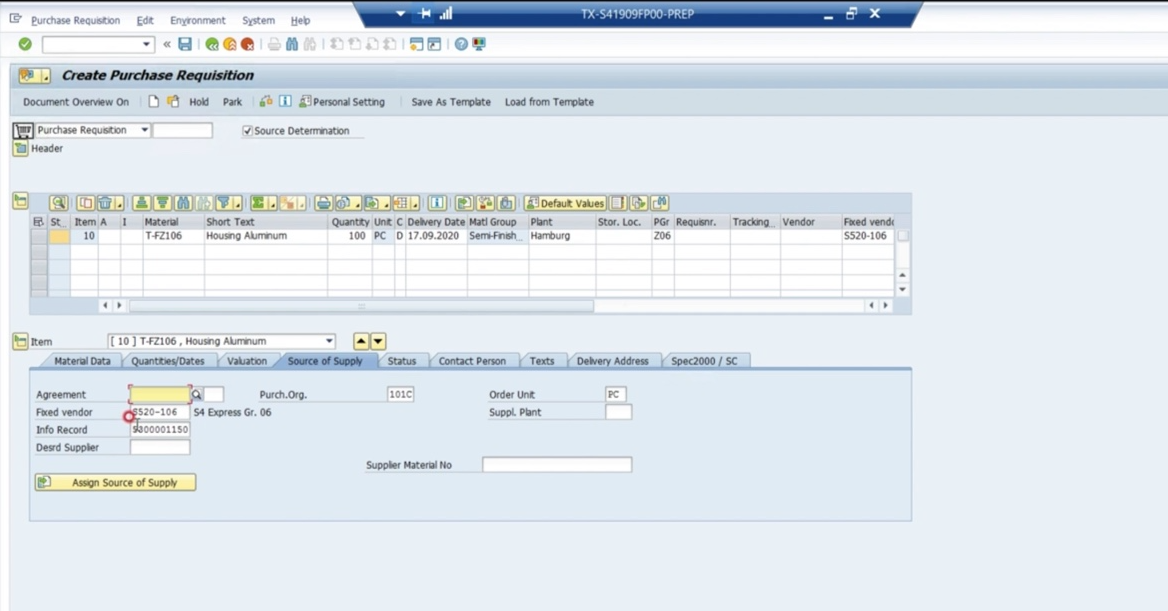

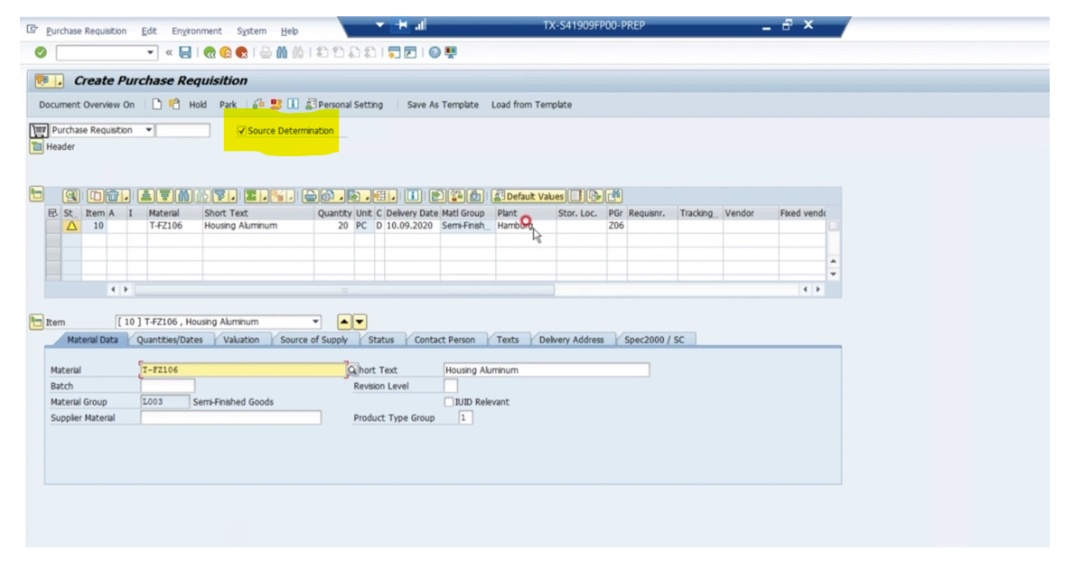

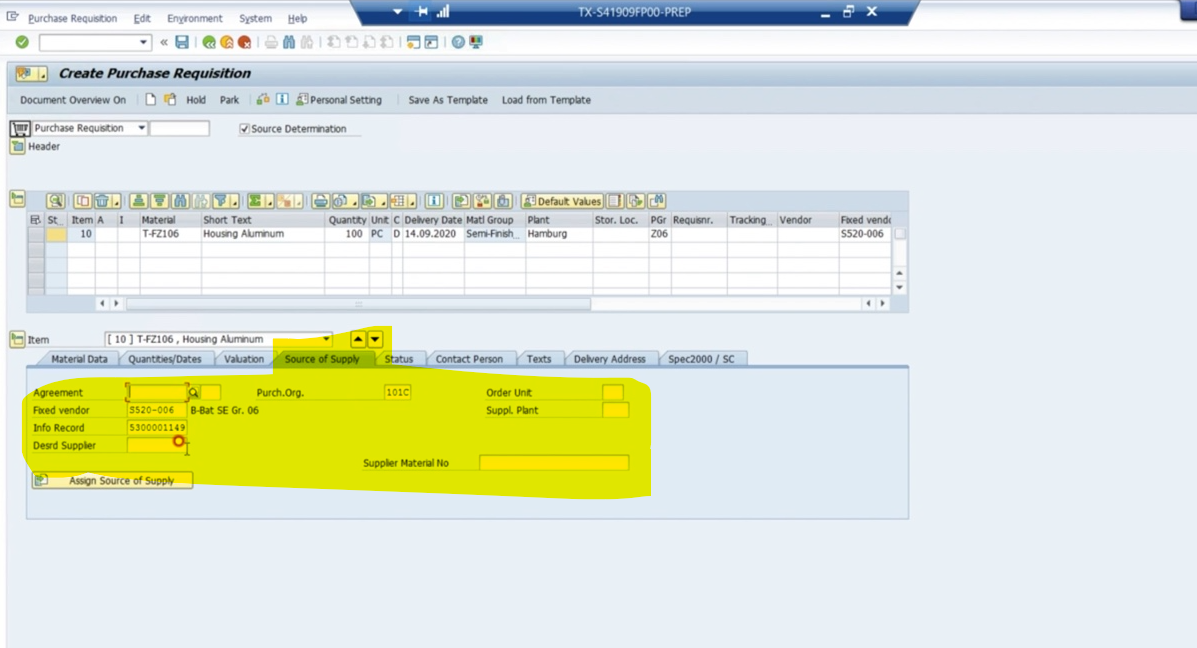

- PR에서 Source of supply상 source determination 내역이 없는 거 확인 및 PR생성한다

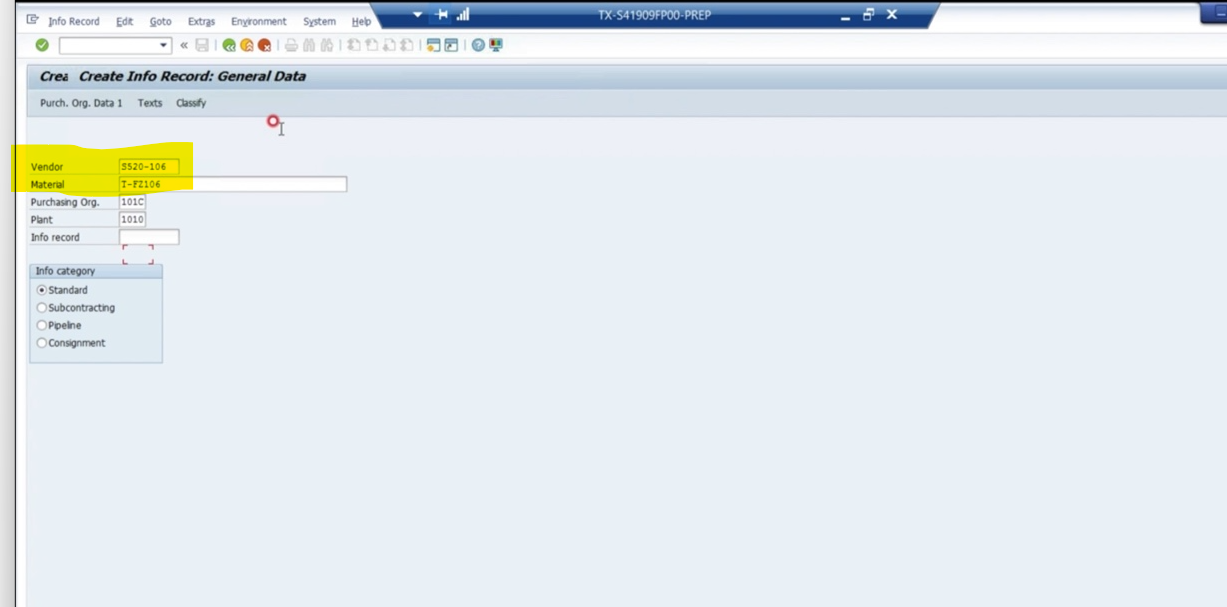

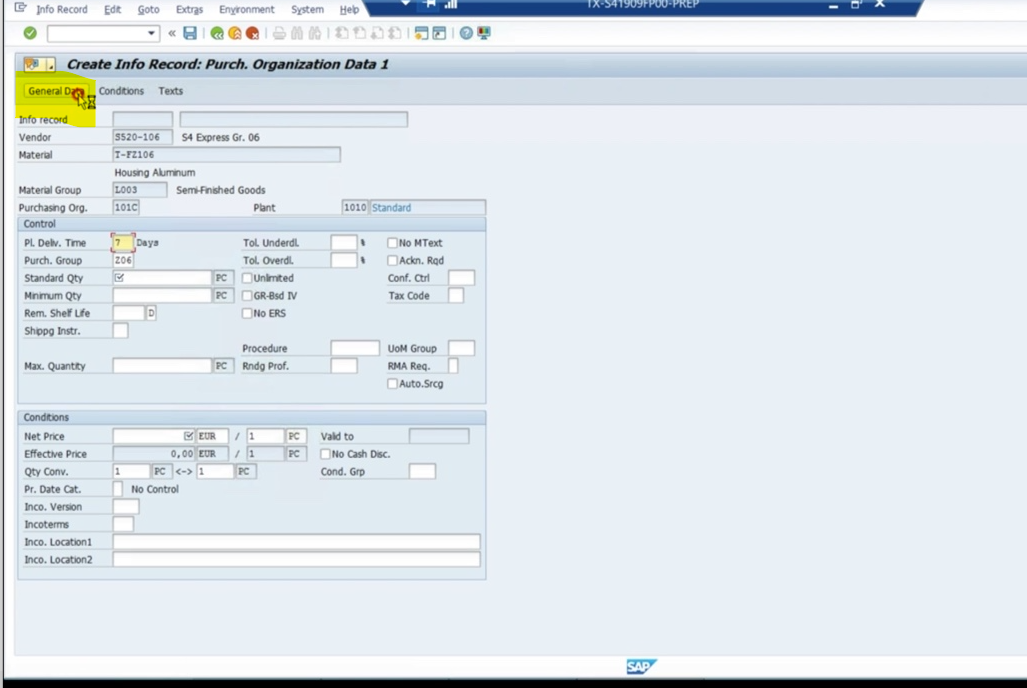

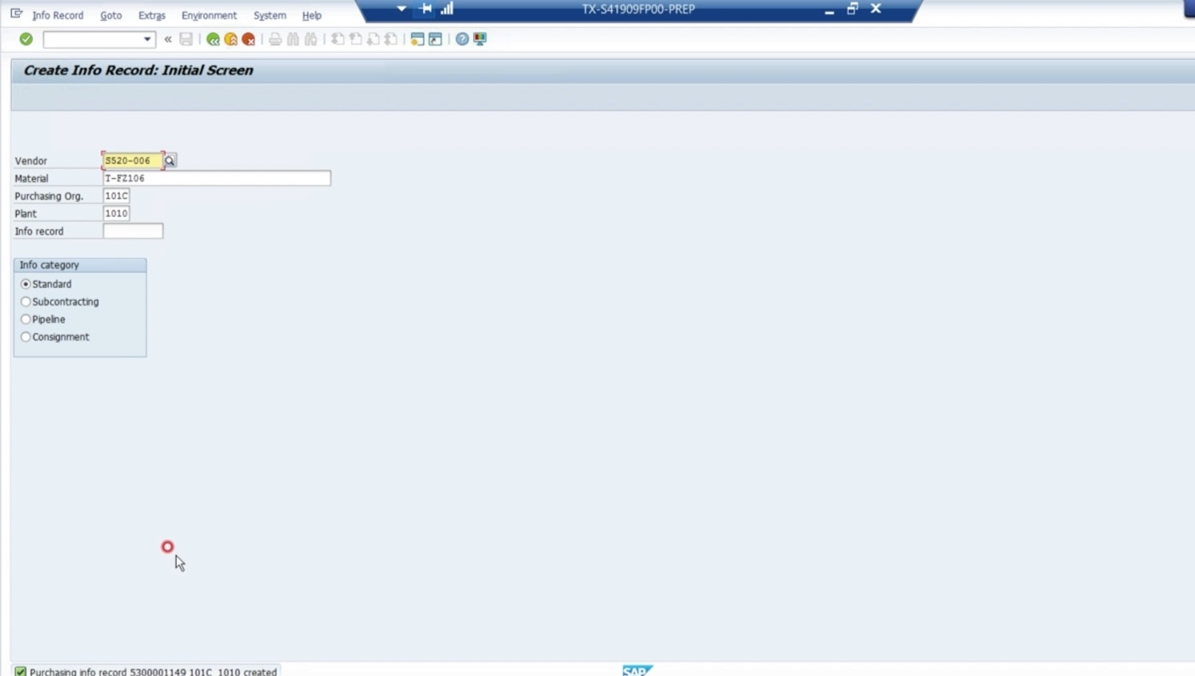

- practical pratice - info레코드 생성하기(source of determination 정보 가져올)

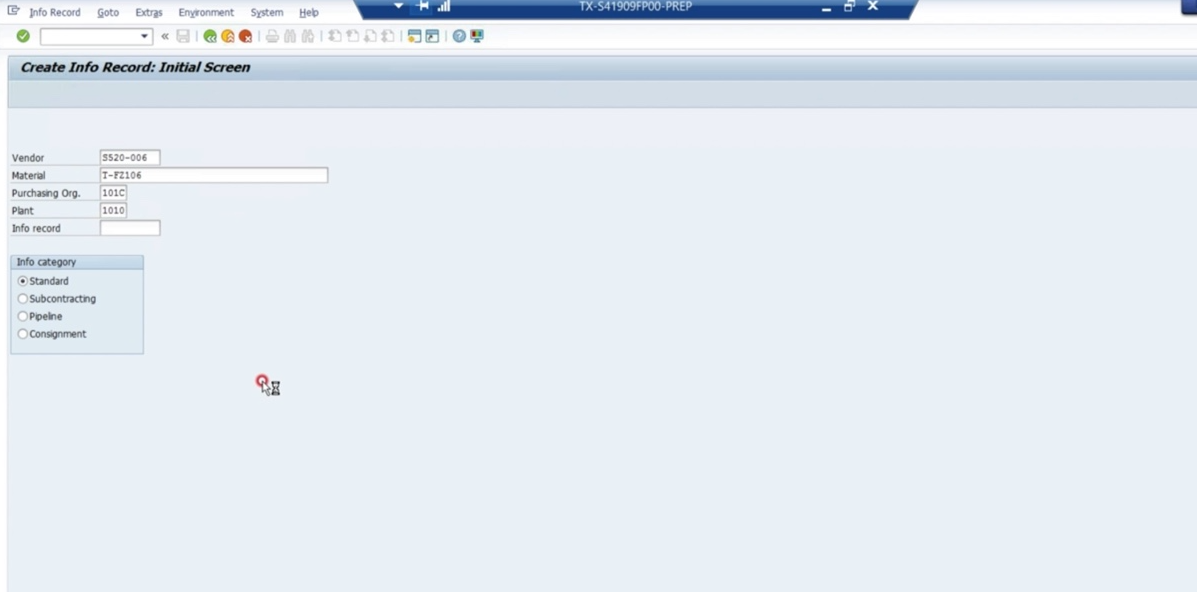

- T-CODE:ME11

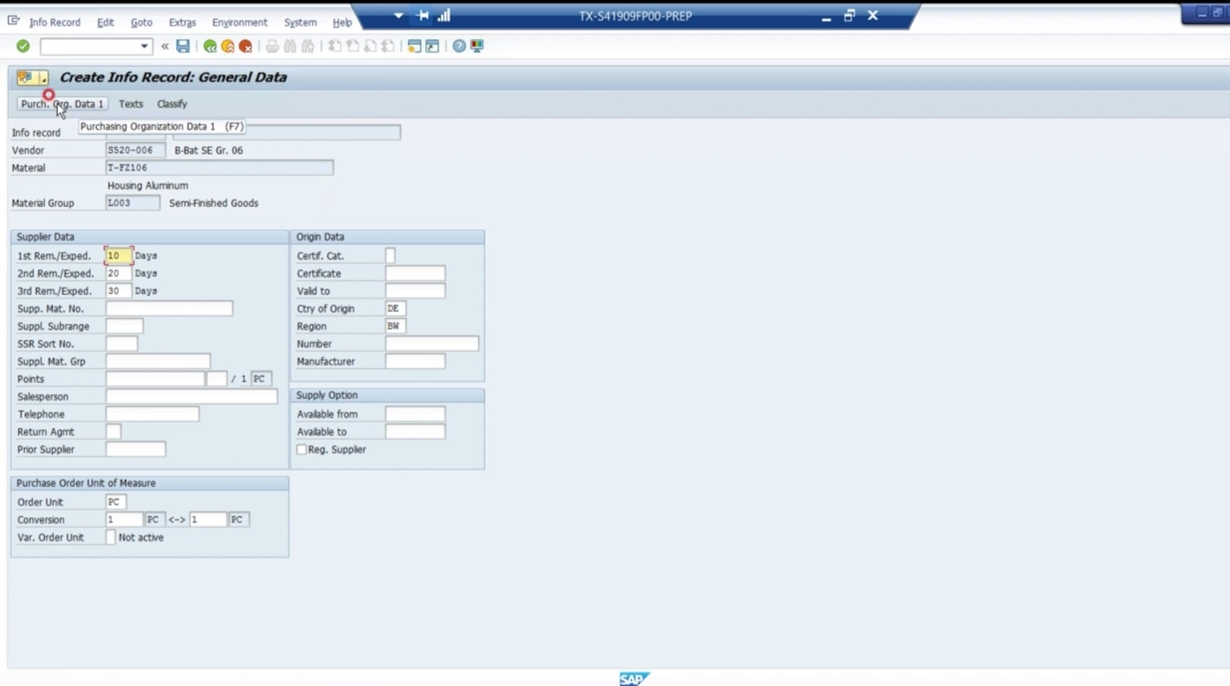

- logistics -material - puarchaing - master data - info record - create
- info record 상 purchasing group, planned delivery time은 해당 material master에서 해당 자재의 purchasing view에서 가지고 온것
- T-CODE:ME11
- practical pratice - create info record - 동일 자재 다른 vendor
- T- CODE: ME11
- practical practice - 연습 문제 15번

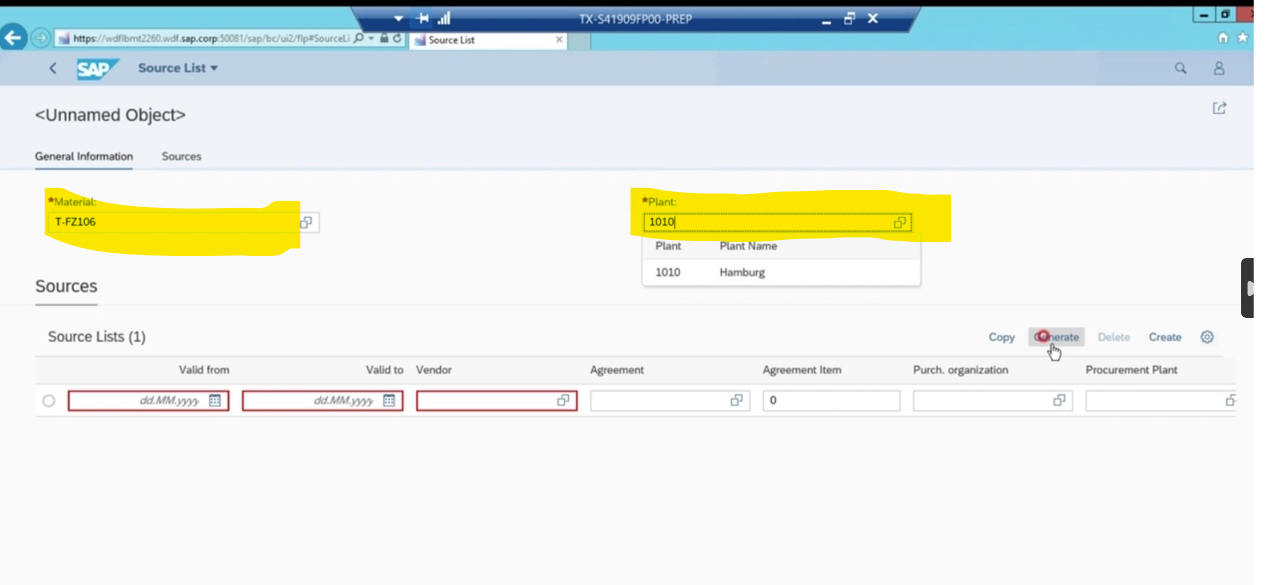

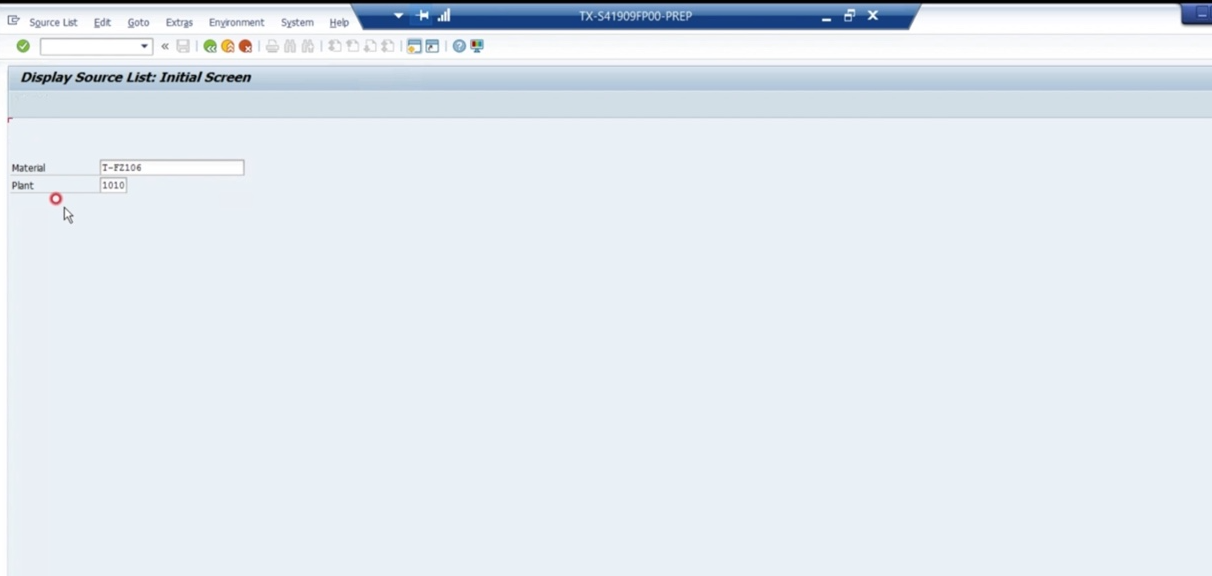

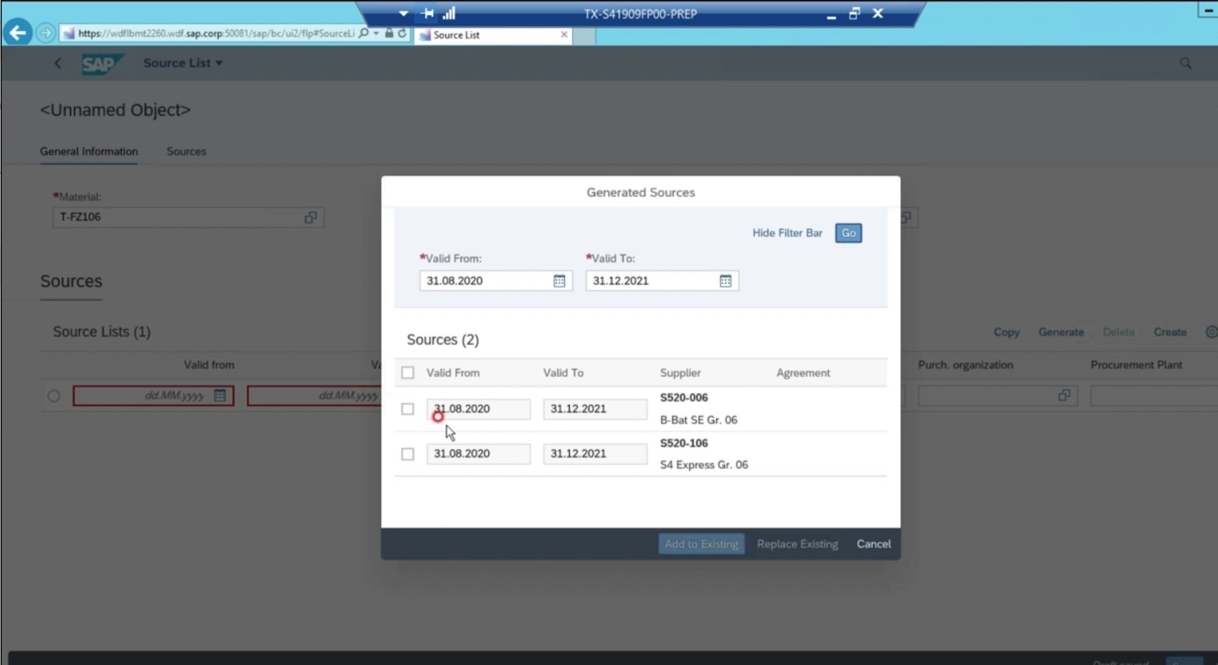

- t-code:me03, fiori
- source list에 관련된 source determination

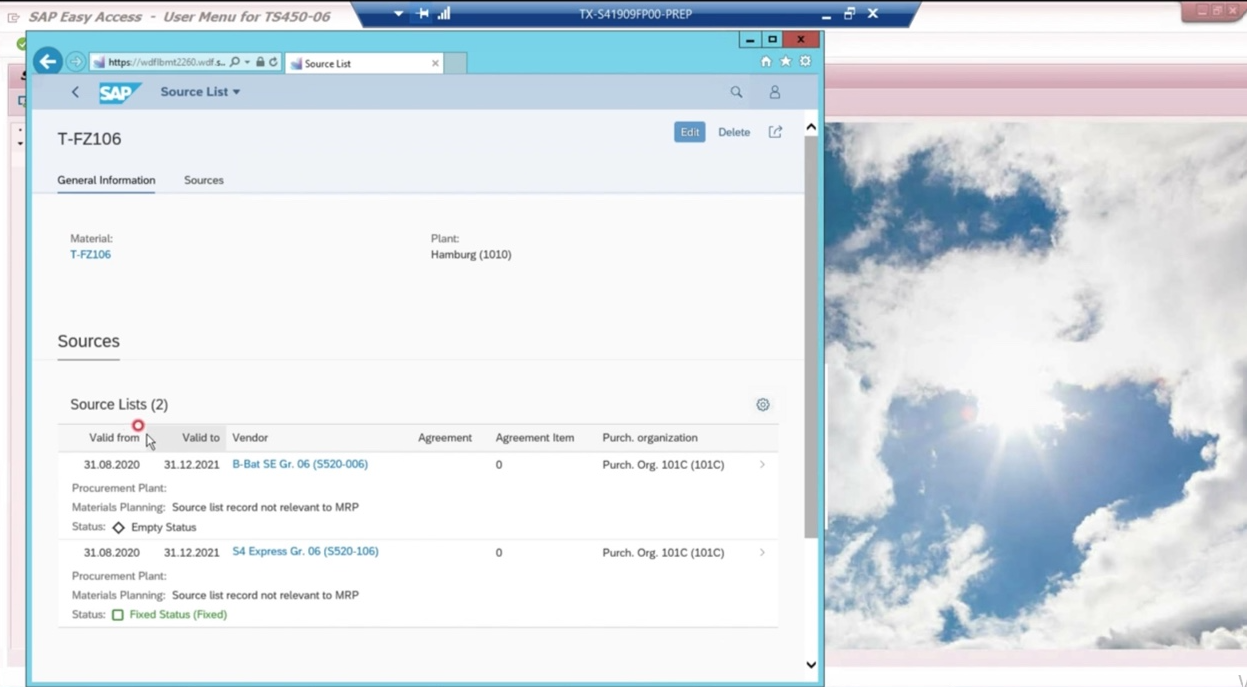

- source list를 fiori에서 maintain하고 erp시스템에서 fixed vendor 확인 한 후에 pr 생성해보기
- 이번에는 source list에 fixed vendor를 지정 했기 때문에 직전 연습과는 다름
